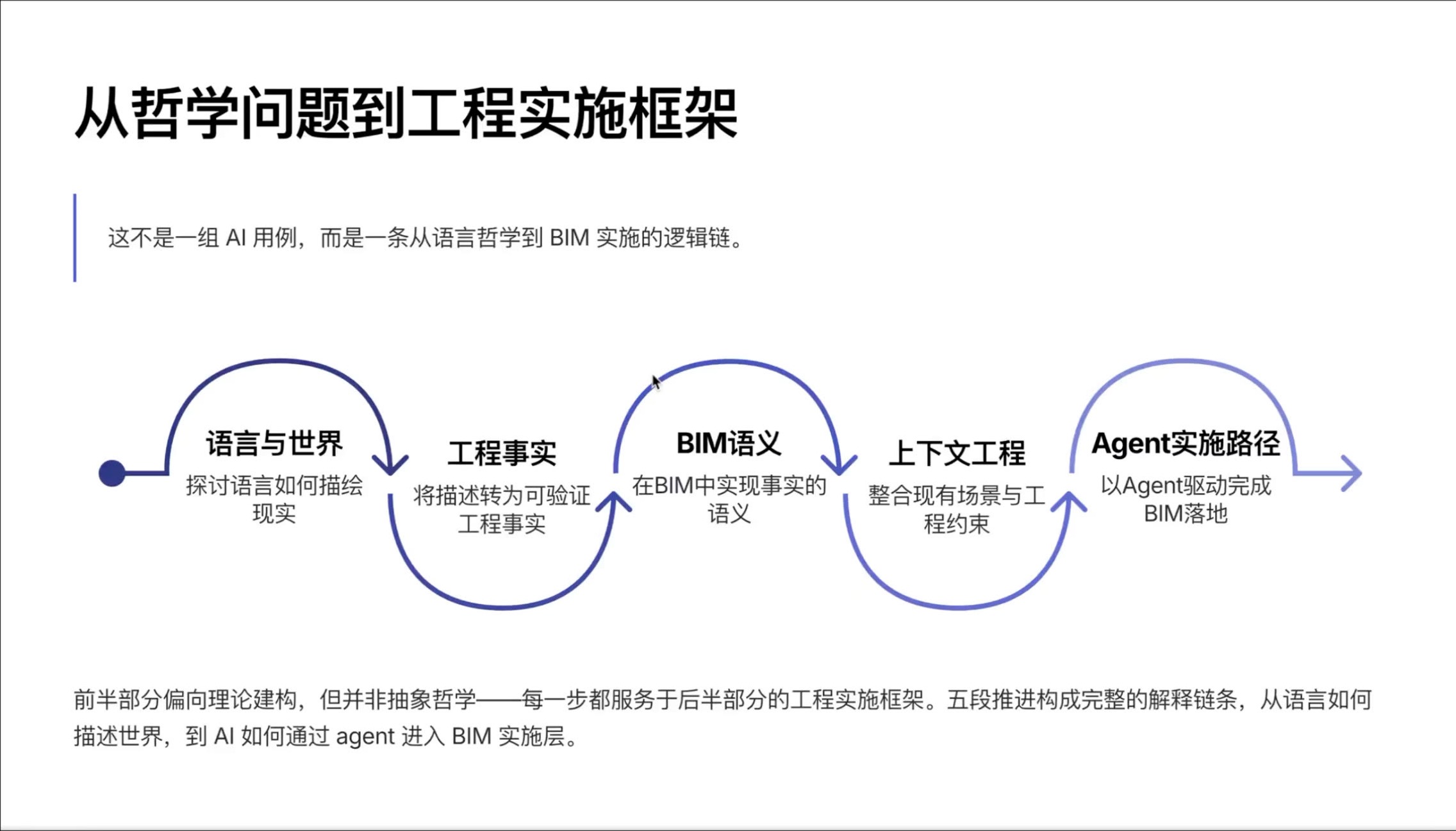

语言、空间与BIM-AI:从哲学问题到工程实施框架
BIM不应被理解为对象的堆叠,而应成为工程事实、规则、责任和交付关系的可计算表达。语言、空间、语义数据、专业工具与人类责任必须共同构成AI就绪的工程环境。
- 作者:
- 魏来
- 来源:
- buildingSMART中国

本文提出一个关于BIM-AI的工程实施框架:BIM应将工程对象、关系、规则、责任与状态组织为可验证的工程事实;AI只有在这一事实基础、项目级上下文和受控工具链中,才能形成可追溯的工程能力。文中采用BIM、IFC、IDS、CAD、智能体和上下文工程等术语;所举案例与技术判断均限于当时展示的范围。

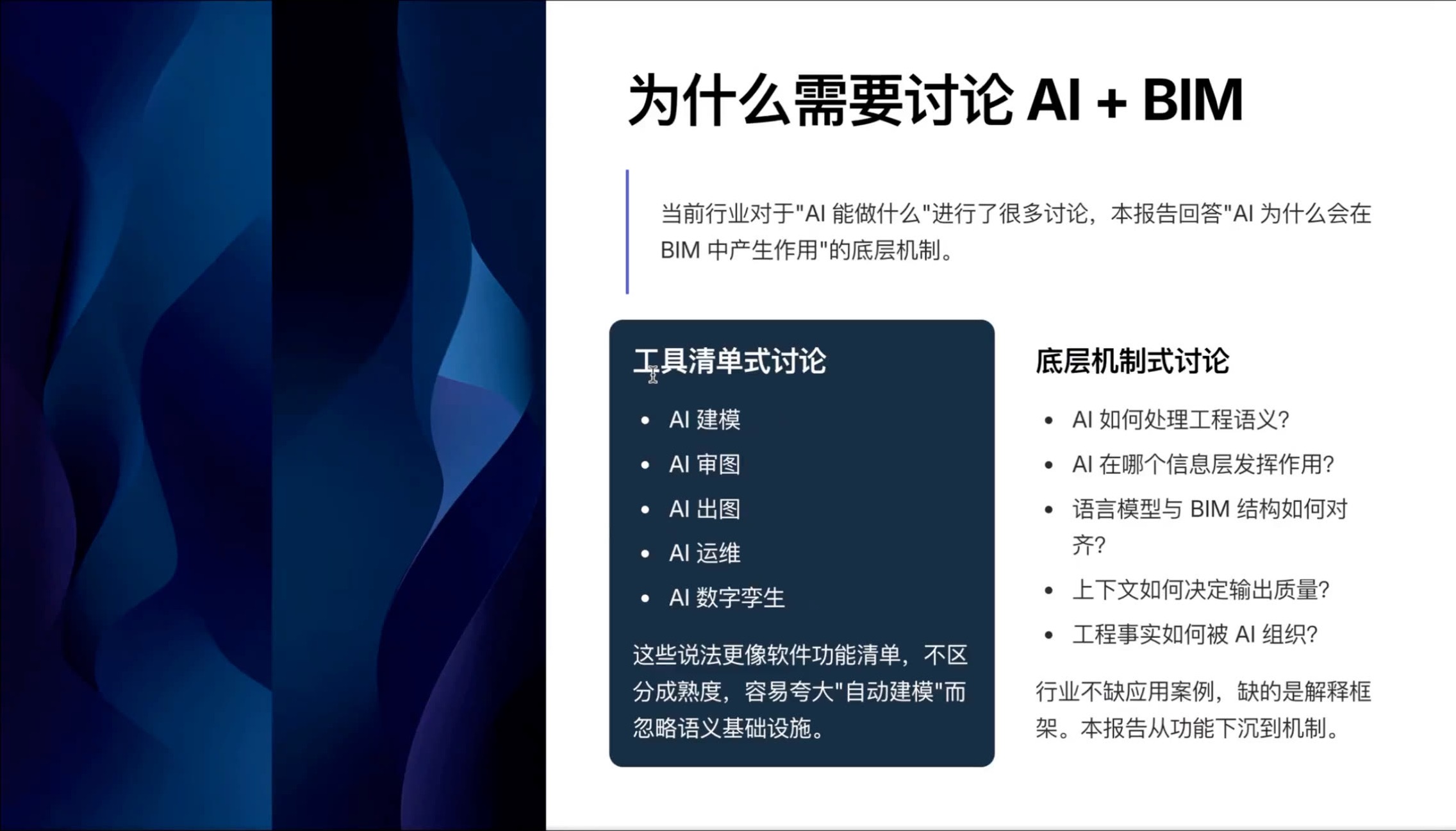

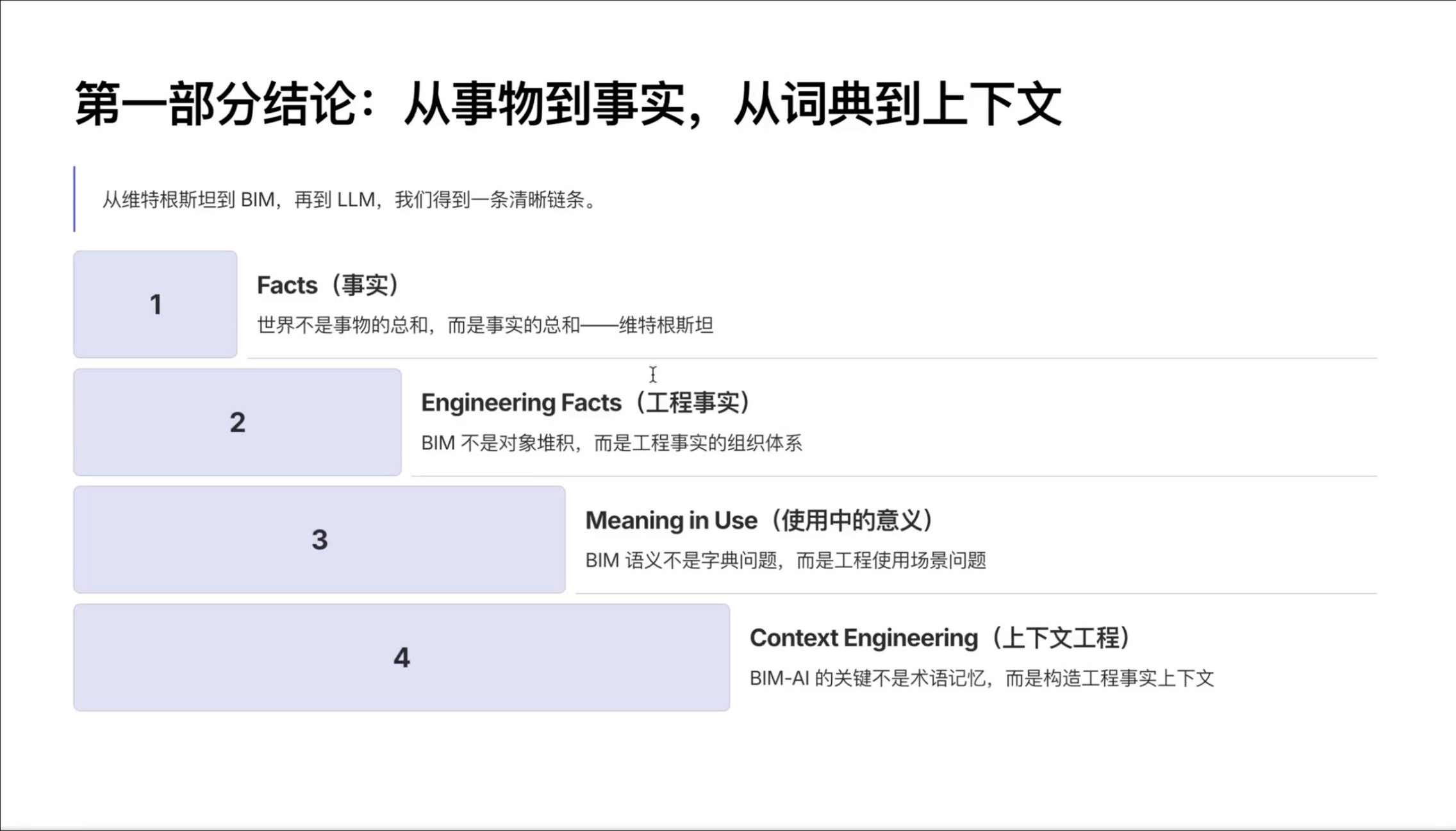

哲学问题:什么是世界
若讨论AI与BIM,前置的哲学问题是:什么是世界?工程世界以什么方式被表达?只有先界定工程事实及其数字化表达,才能判断应当让模型生成什么、查询什么、调用什么工具,以及由谁对结果负责。
ISO 19650将BIM界定为对建成资产共享数字表示的使用,以支撑设计、建造和运行过程中的可靠决策。这一界定意味着,BIM的基础不是把几何对象集中在同一文件内,而是对工程及其资产作出可共享、可追溯的数字化表述。对象层不可缺少,但对象层不是信息表达的终点。

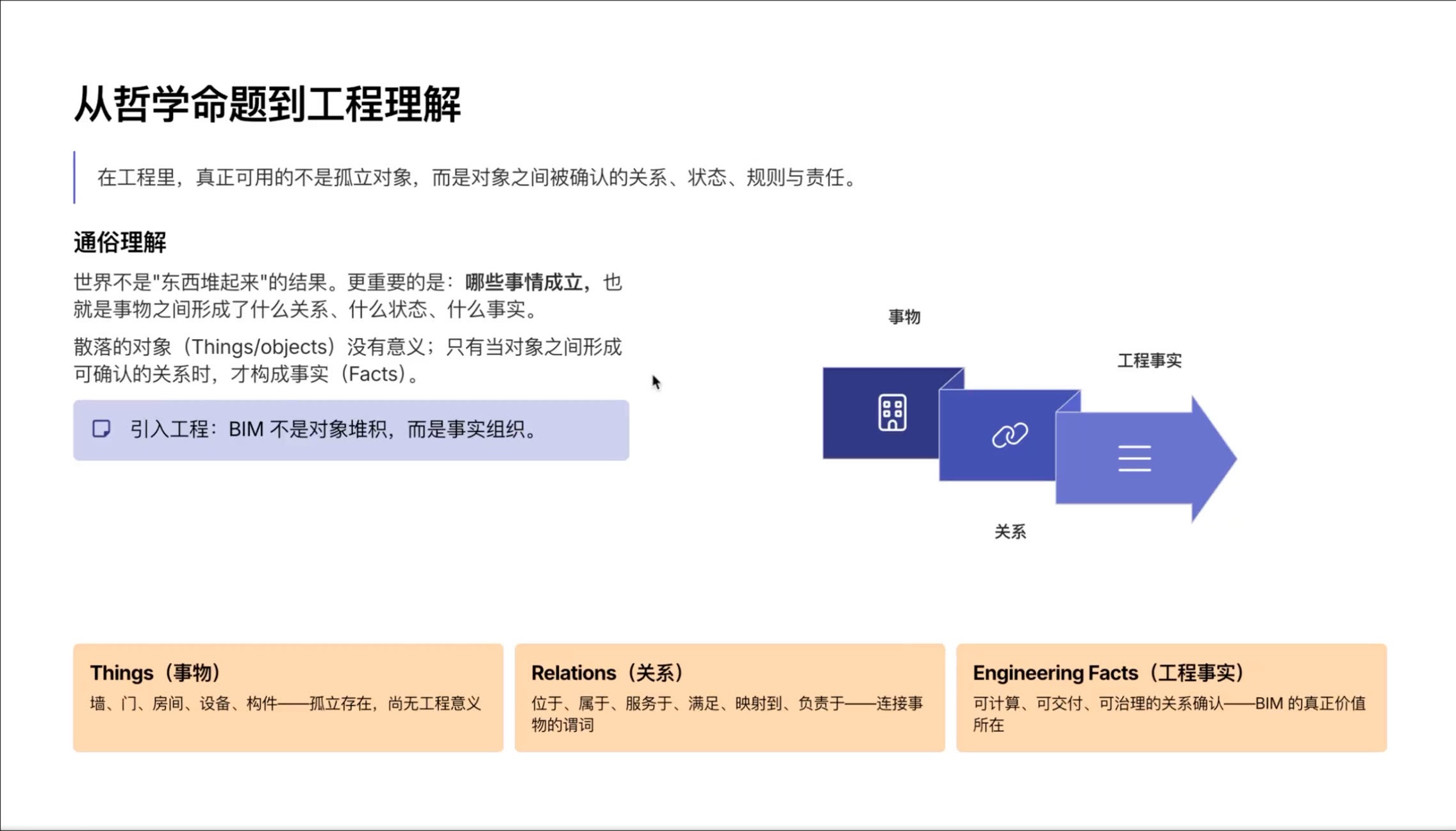

维特根斯坦的哲学命题“世界是事实的总和,而非事物的总和”(《逻辑哲学论》之1.1)在此可被用作分析基石。事物与事实最大的区别,在于事物只是构成世界的可能对象;而事实则是这些对象以某种方式结合,使某种事态实际成立。世界因而不是对象的清单,而是实际成立的事态的总体。
切换到BIM领域,构件、设备、空间和文档当然重要,但把对象罗列在一起并不等于已经表达工程。对象处于什么空间、属于哪个系统、受什么规则约束、由谁负责、在哪个阶段交付,这些关系才构成可验证的工程事实。
如果一个模型只表明“这里有一台设备”,它仍然缺少工程上最关键的部分:设备是否位于规定空间,是否连接到正确系统,是否与控制对象形成正确关系,属性是否满足交付要求,变更由谁发起、谁确认。工程活动不是物体的集合,而是对象、状态、关系、规则和责任共同构成的事实网络。AI要进入工程,也必须进入这个网络,而不是只在对象名称与文字描述之间做表面匹配。

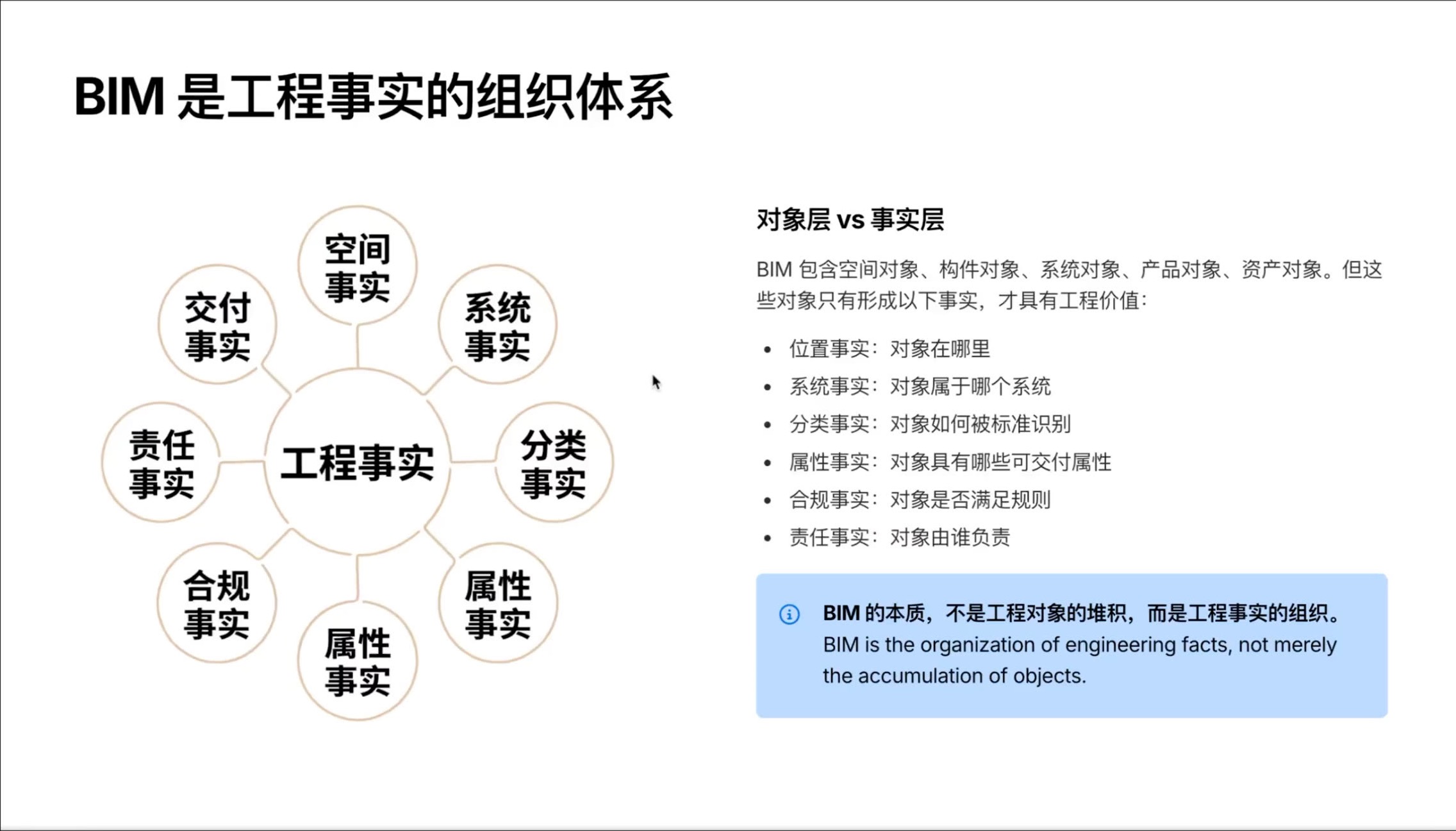

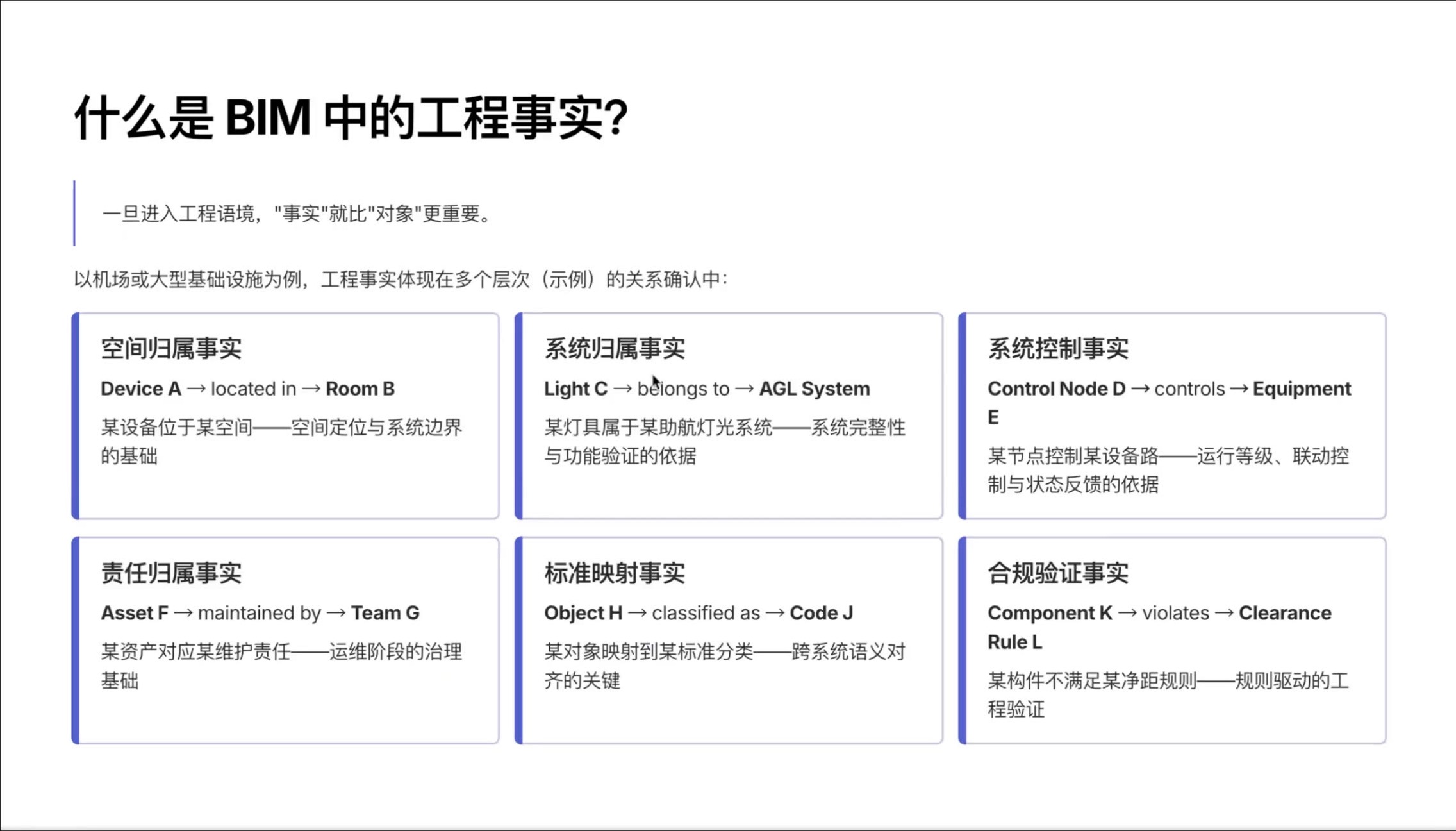

工程事实可以具体表现为空间归属、系统组成与控制、责任归属、标准或文档映射、交付状态和合规条件。助航灯光属于哪一跑道灯系统、一个开关控制哪一设备、一个构件概念依据哪一份定义文件、一个方案是否满足项目约定,均不是孤立对象属性,而是需要在对象、关系与规则之间建立可验证关联的事实。工程事实并非替代对象模型的另一套模型,而是说明对象模型如何获得工程意义和可验证性。



工程信息可区分为对象层与事实层。对象层描述可识别的设备、构件、空间和系统;事实层进一步描述空间归属、系统控制、责任归属、标准映射、交付要求和合规约束。只有两层共同存在,数字表达才不只是对象清单,而能支持工程查询、验证和行动。
这一点对AI尤其重要。模型可以从文本中猜测某个设备的用途,却不能仅凭语言把这种猜测提升为工程事实。事实必须有可识别的来源、明确的对象指向和可检查的关系;规则必须能够说明适用范围和判断依据;责任必须保留在人和组织的工作流中。这样,AI的输出才有机会被追溯、纠错和重新执行。



技术要点: 工程数字化的目标不是扩大对象数量,而是让对象、关系、规则、责任和状态构成可追溯、可计算、可验证的工程事实。
技术要点: BIM的对象层是工程事实的载体,不是工程事实本身;没有关系、规则、责任和状态的对象集合,不能形成可用于决策的数字化工程表述。
工程语义:从数据字典到项目语境

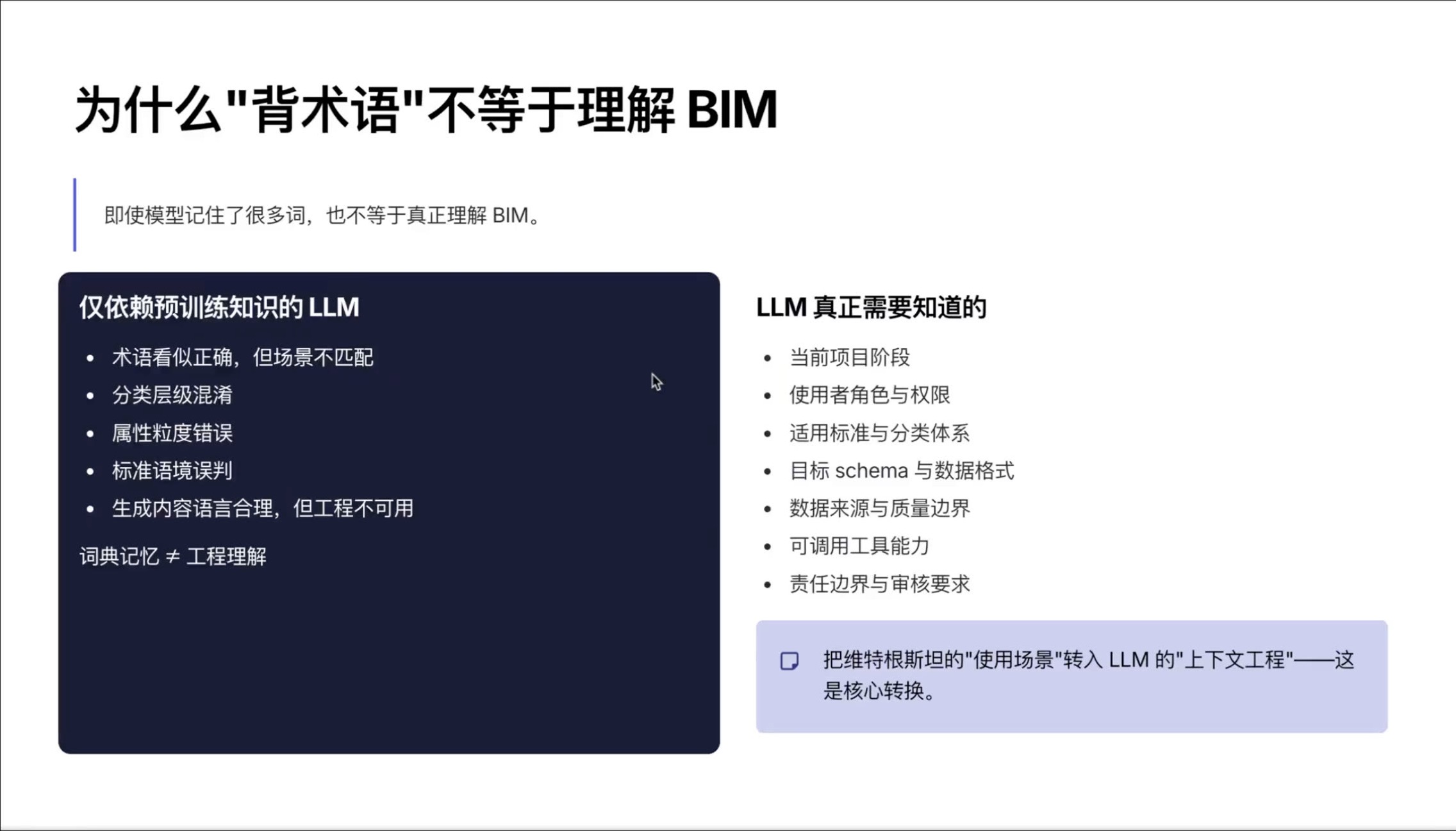

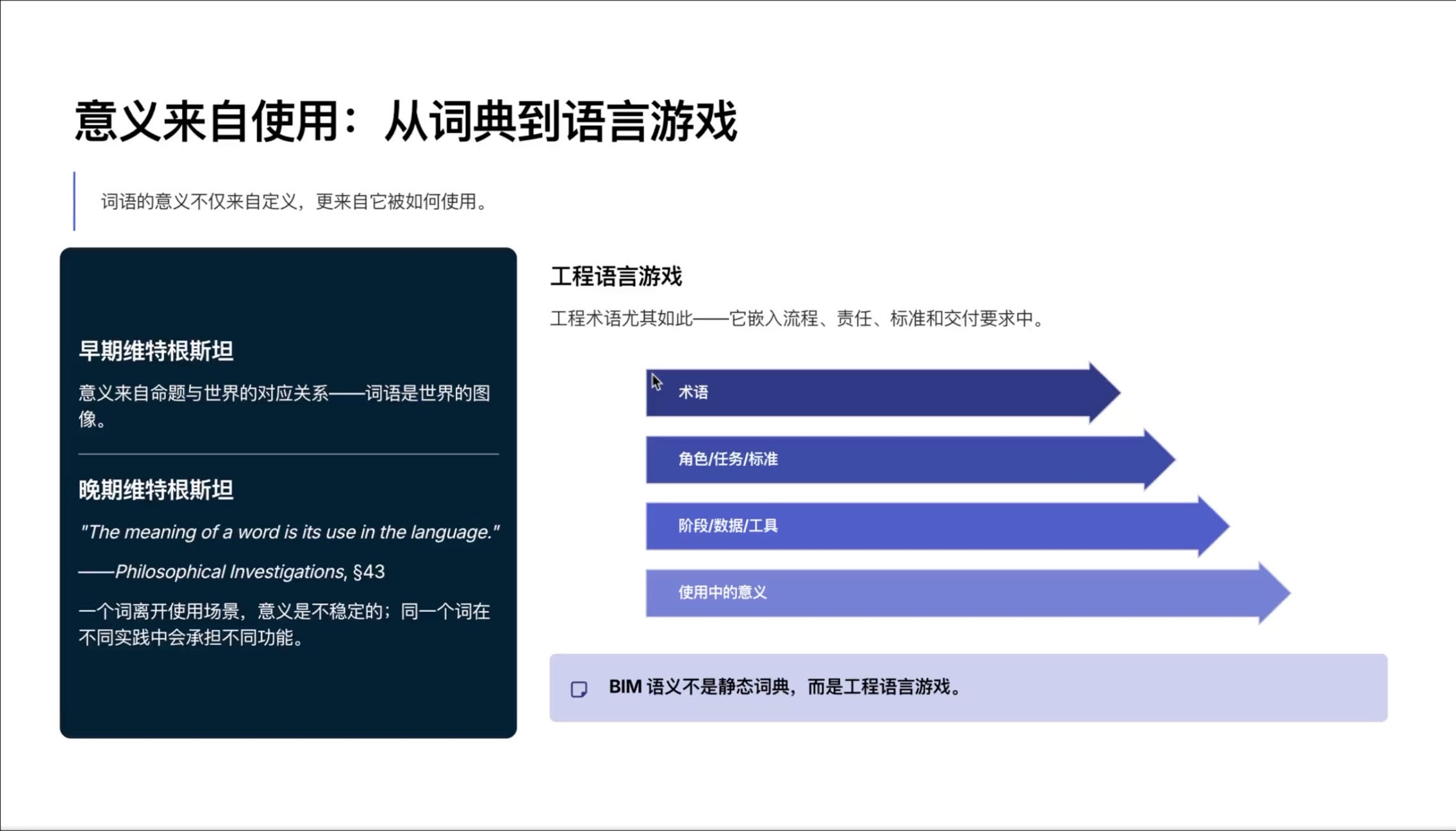

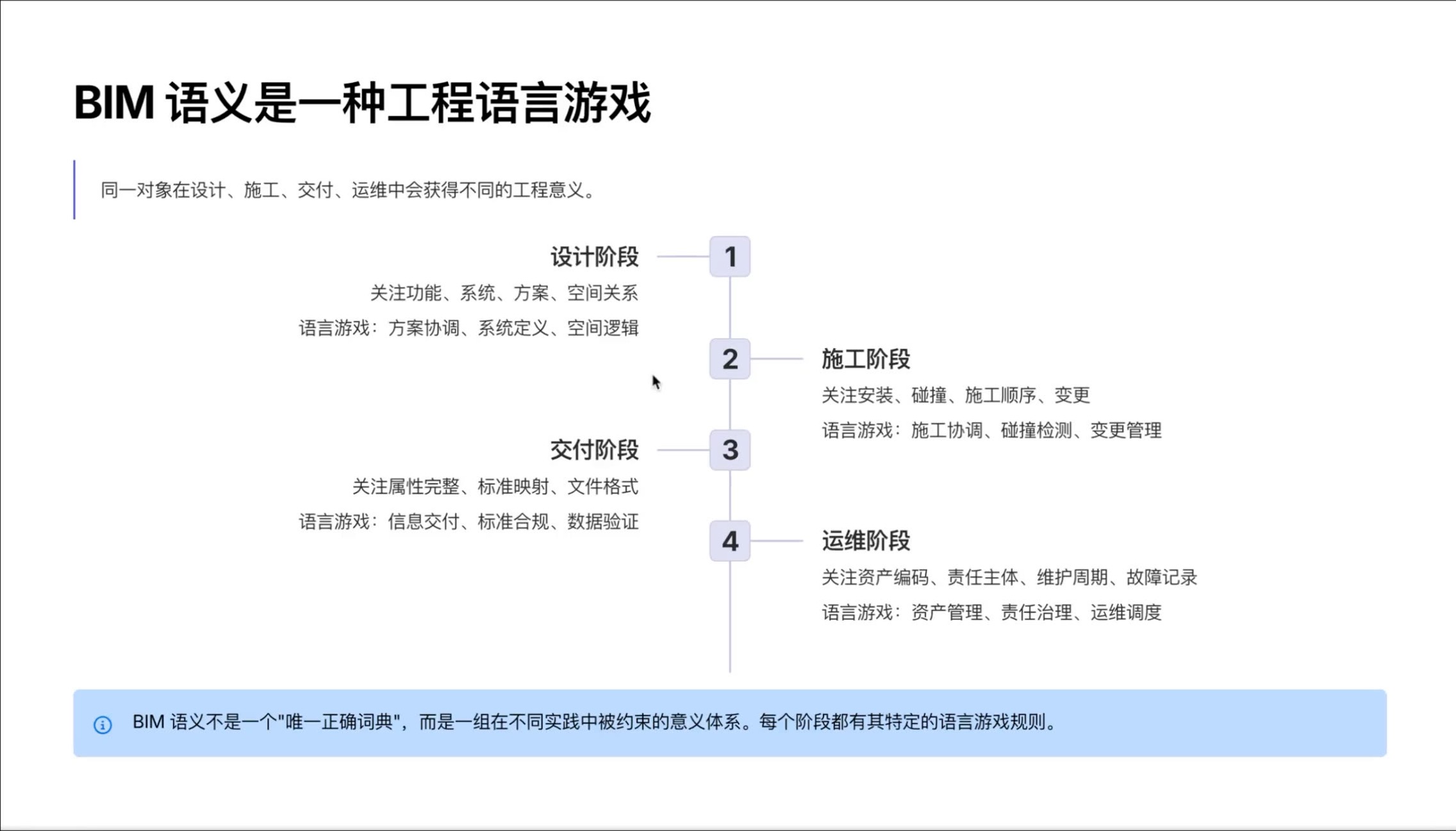

数据字典是BIM与数字化应用的必要基础,但单独的术语定义不能穷尽工程语义。同一术语必须在具体的项目、流程、责任、标准、阶段和交付情境中才具有可操作的含义。这一要求可概括为“工程语言游戏”:术语不是脱离场景的静态标签,而是嵌入工程语境中的语言单位。数据字典提供概念的稳定定义,项目语境则规定该概念在某项工程活动中的适用方式;二者不能相互替代。
因此,“给模型一张术语表”不足以解决工程智能问题。名称可以统一,概念可以定义,但模型仍需要知道此刻讨论的是哪个项目、哪个构件或系统、哪个交付阶段、哪一版规则、哪个责任主体,以及允许使用什么数据。脱离这些条件,同一个词可以被正确拼写,却被错误地执行。


例如,计算碳排放并不是对一组对象属性做孤立运算。BIM数据必须进入碳核算的语境,明确对象范围、计量规则、阶段、数据来源、责任和评价口径,机器才知道应当计算什么。数据字典为概念奠基,上下文工程则把概念置于可执行的事实和规则之中。

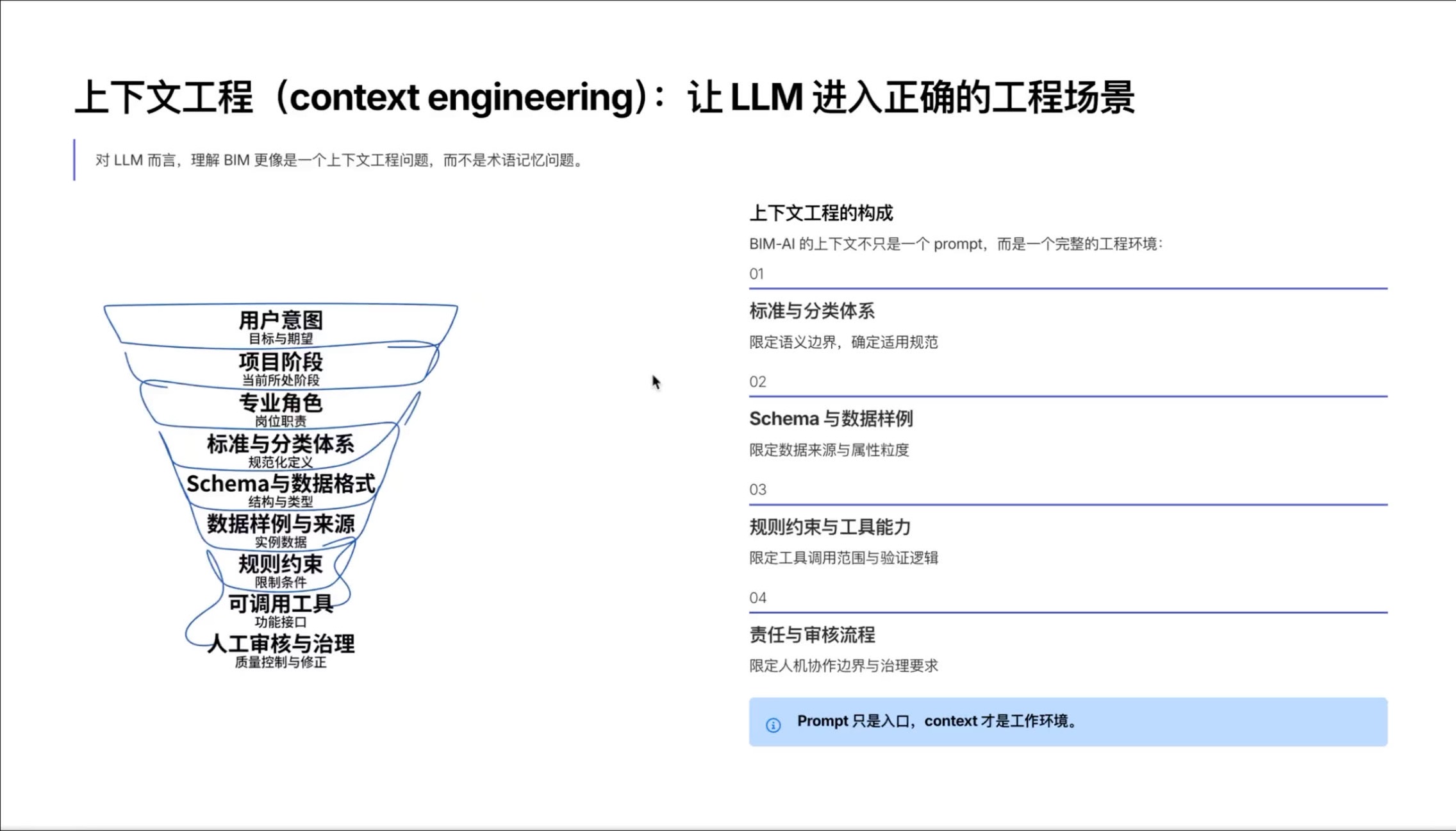

上下文工程不是把提示词写得更长。它要求把标准、分类、IFC数据、项目规则、责任分工、交付记录和可调用工具组织为模型可以访问的环境。提示词提出当前任务;上下文工程则规定模型可依据什么事实、受哪些规则约束、可以调用哪些工具,以及结果由谁验收。两者处于不同层次。
这种环境应当以项目级工作空间组织,而不是在每次对话中临时拼接材料。项目文件、记录、代码、模型数据、标准、分类、规则和责任信息共同构成持续可访问的上下文;精确提示词只是在这一上下文之中提出当前任务。没有这一层,模型即使掌握术语,也无法可靠判断某一术语在当前项目、阶段与责任体系中的含义。
语言模型能够生成流畅答案,并不意味着答案已经对应工程事实。在缺少事实来源、确定性计算和规则检查时,模型仍可能产生幻觉、伪合规或逻辑上连贯而工程上错误的结论。工程关系到生命、财产和公共安全,不能将“看似合理”作为可接受的正确性标准。因此,上下文工程的作用不只是提升回答质量,更在于把事实、规则、工具和责任纳入可检查的工程过程。



技术要点: 上下文工程不是把更长的提示词交给模型,而是使标准、分类、IFC数据、规则、责任和项目记录以可访问、可识别的形式共同约束模型的任务。
技术要点: 对工程AI而言,事实来源、计算工具和规则检查不是生成之后的附加环节,而是降低幻觉与伪合规风险的前置条件。
AI对BIM的五类作用机制

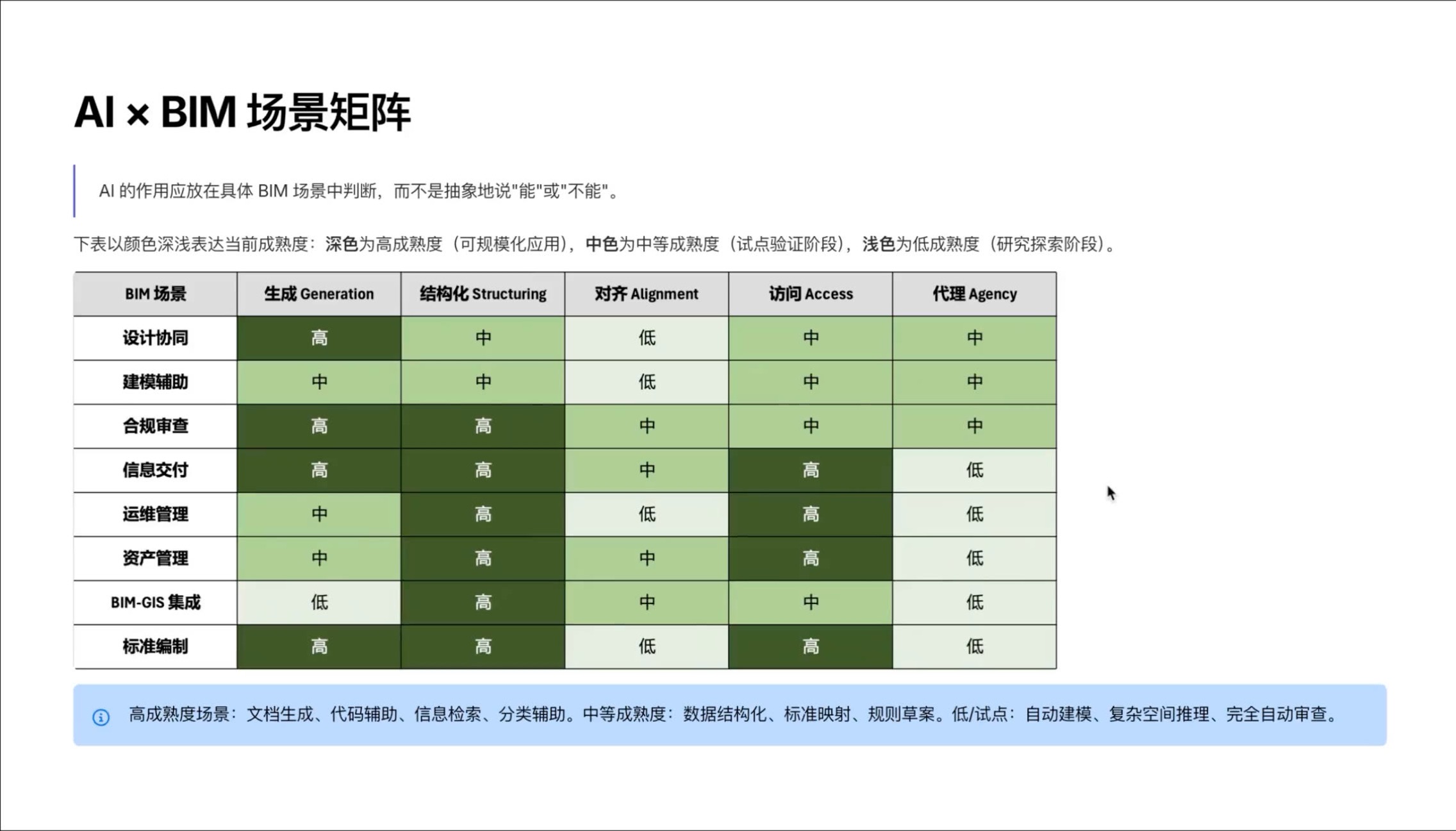

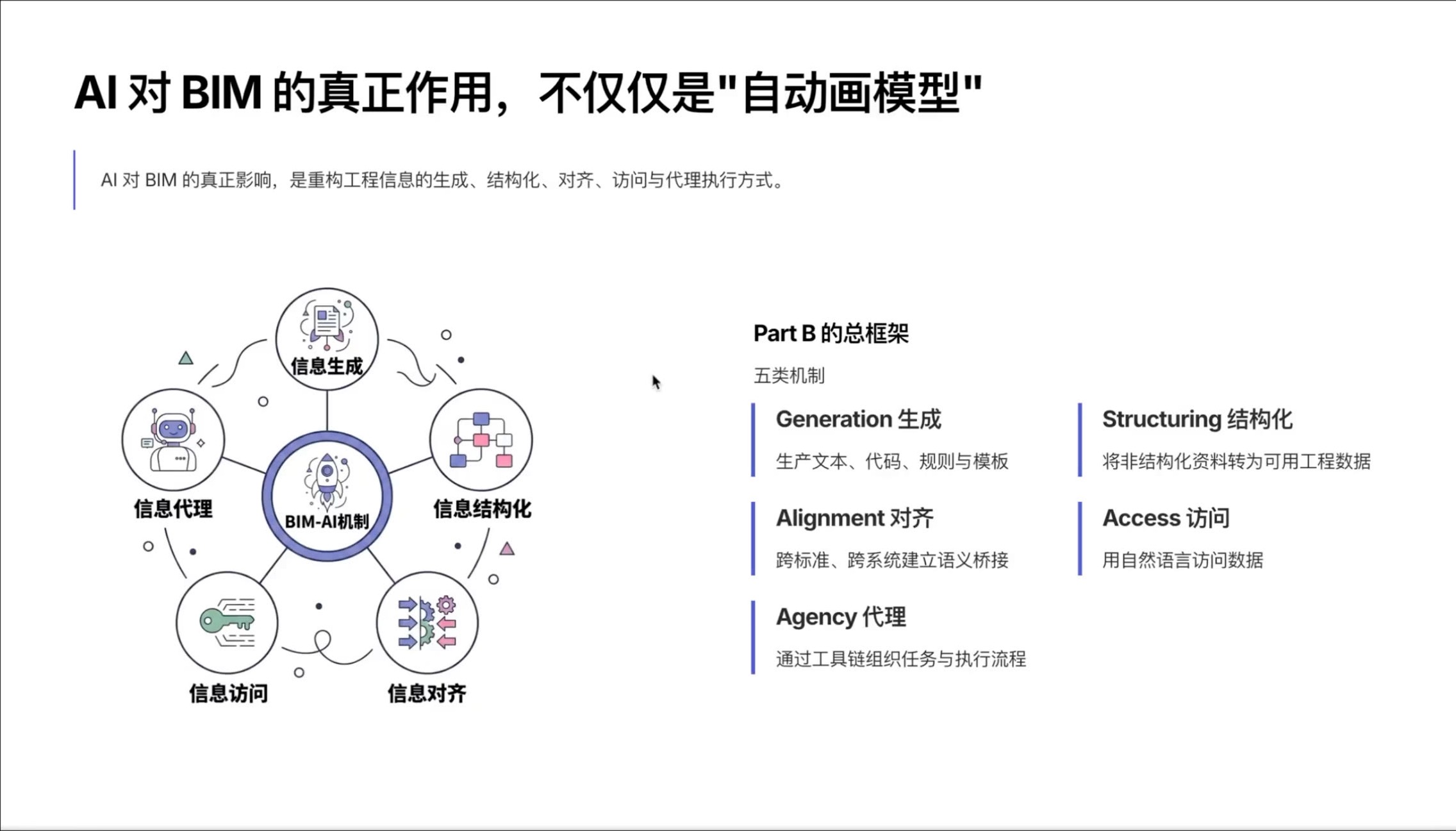

自动建模是重要方向,但不是语言模型对BIM最有价值的全部作用。大语言模型在工程信息中的作用可归纳为五类机制:信息生成、信息结构化、信息对齐、信息访问和信息代理。前两类改变信息的形成方式,信息对齐建立跨系统和跨语境的语义关联,信息访问把知识与数据转化为可用依据,信息代理进一步编排受控工具调用。它们对应不同任务,也具有不同的可信边界。

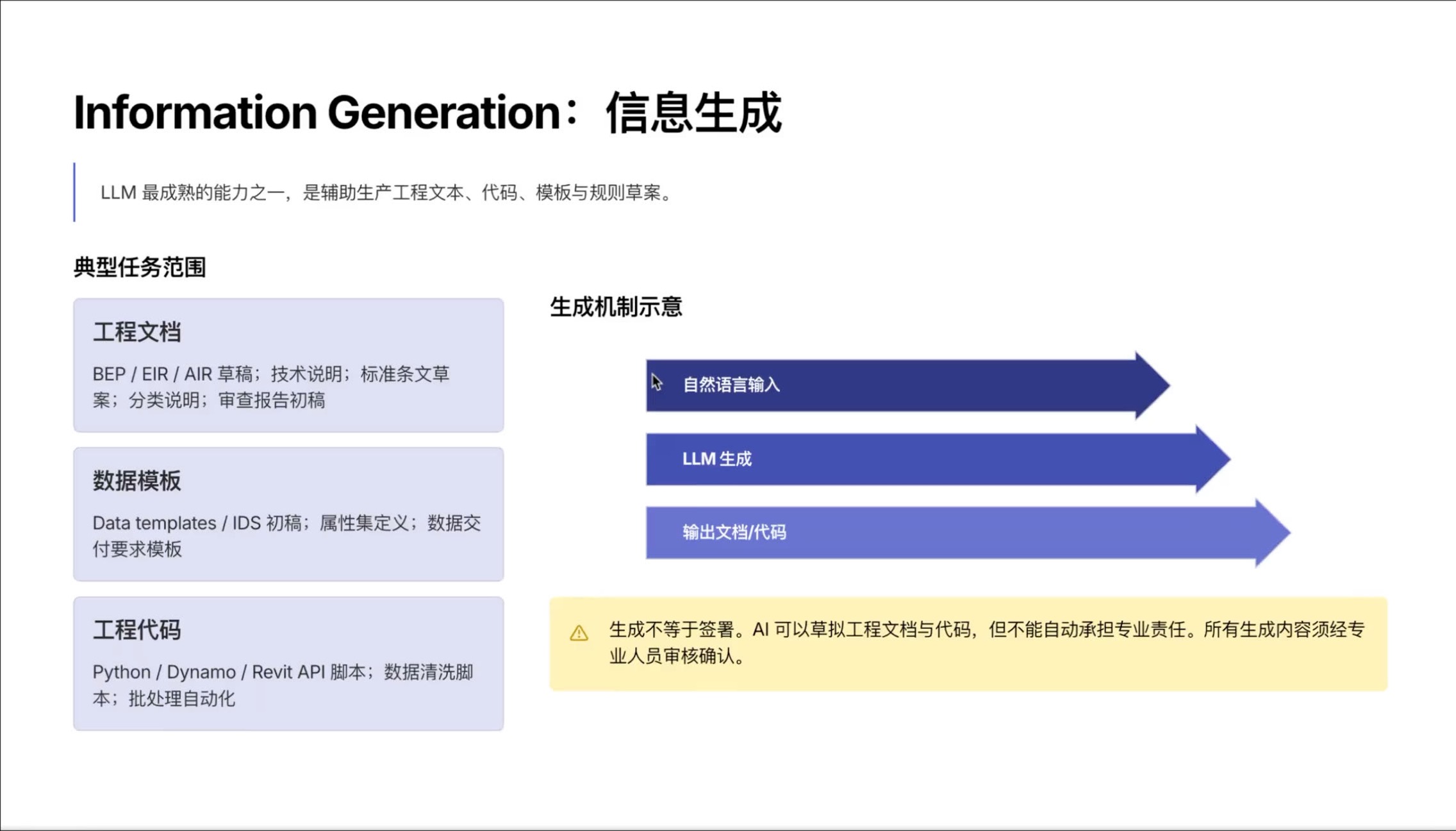

信息生成适合形成文本、代码、规则草案和数据模板等候选成果。它能够辅助编写BEP、信息需求、技术说明、审查文本、IFC相关结构或Dynamo、Python等工具代码,但生成内容仍需要受项目事实、格式规则和专业复核约束。
在这一层,AI可以显著改善初稿、模板和重复性表达的效率,却不能绕过工程审查。模型生成的信息需求是否覆盖了项目目标,生成的脚本是否调用了正确对象和版本,生成的规则是否准确反映了适用条文,都必须回到可检查的资料与专业判断。把生成当作“第一稿”是有价值的;把它当作未经验证的工程事实则是不安全的。
信息生成的适用范围还包括演示材料、方案文本、标准草案、面向对象或需求的数据模板,以及行业特定格式的结构化初稿。其共同特征是:语言模型负责形成初始表达,工程语义、格式约束、对象定义和审查过程负责确定该表达能否被采用。

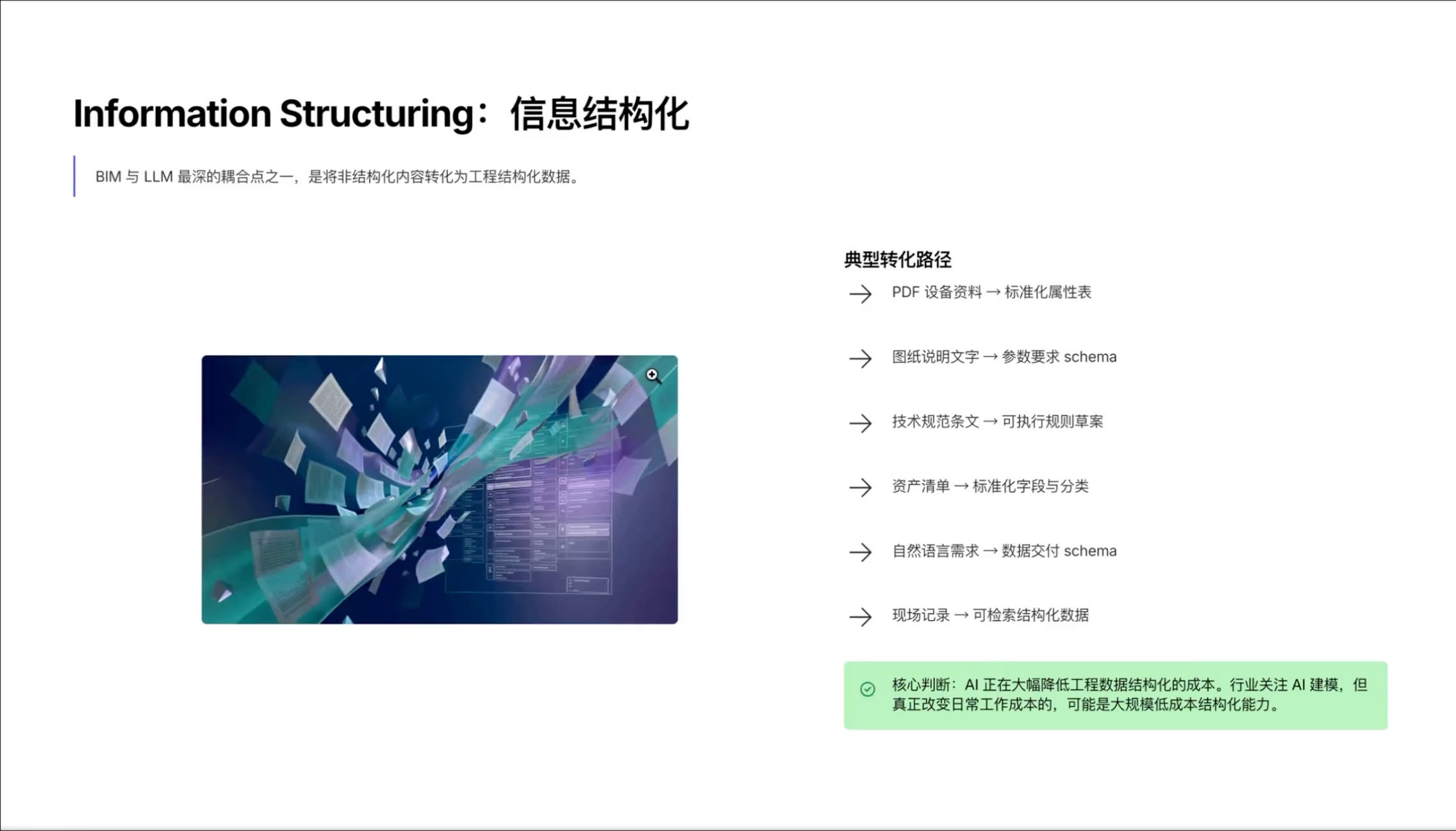

信息结构化面向PDF、说明文字、规范、现场记录等非结构化材料。多模态模型使这类转换更可行,但图纸中的符号、配筋、空间关系和专业约定仍是难点。把材料读出来不等于建立了工程事实;结构化结果还需要与对象、关系和规则建立对应,才能进入后续查询、推理和校核。
工程材料的困难不只是版面。图纸中一根线、一个符号、一个编号或一处剖切关系,往往同时依赖行业惯例、专业规则和空间位置。把PDF变成可检索文本只是开始;之后还要确定它指向哪些对象、使用哪种分类、受哪一版规范约束,以及是否与当前模型版本一致。没有这一步,结构化结果只能成为另一份可读的材料,不能成为可执行的信息。
非结构化材料的处理也不应止步于“读出内容”。模型必须把全部或部分材料转为可供后续推理、查询和校核使用的结构化数据;PDF、说明文字、规范文件和现场记录因而需要与对象、事实和规则建立明确对应。多模态能力扩大了可处理材料的范围,却没有消除图纸符号、配筋表达、空间关系和专业约定带来的困难。

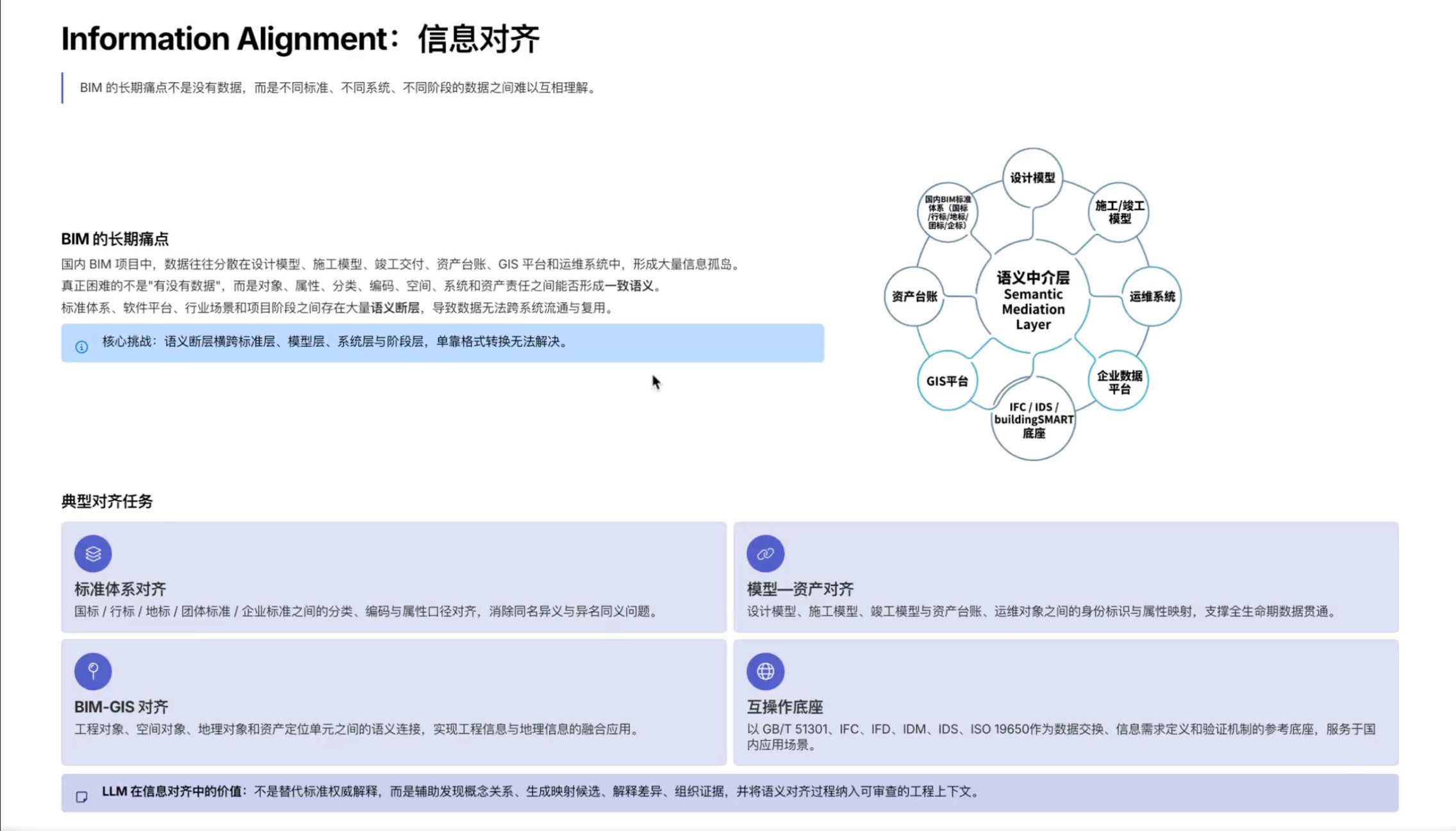

信息对齐处理的是跨系统、跨标准和跨语境的语义映射,而不是文字表面是否相似。大型资产项目可能包含数十万条资产记录及更多数据字段;这些数据单元之间的定义和关系不可能只靠人工逐项维护。AI可辅助处理大规模的细碎映射,但映射的概念依据、规则和质量控制必须明确。
某机场的资产移交实践已形成约55万条工程资产数据;若计入每条资产关联的多个字段,数据单元将达到数百万乃至千万量级。此类工作要求在不同系统、定义层级和业务场景之间逐一建立语义关联,难以仅依靠人工治理或传统的逐条编程完成。信息对齐面对的不是字符串匹配,而是高维、网状、可追溯的语义定义对齐。
“对齐”的关键在于概念与语境,而非名称相近。不同系统中两个字段名称相近,不代表它们可直接替换;同一对象在设计、采购、施工和运维阶段的身份、状态与责任也可能不同。AI可以帮助发现候选映射、解释差异、批量处理重复模式,但最终映射应当保留来源、转换规则、置信依据和人工确认。否则,规模越大,错误传播得越快。
过去BIM实践中持续存在的信息组织与数据治理困难,集中暴露在信息对齐环节。大语言模型并不自动保证映射正确,但可辅助处理细碎、重复且数量巨大的候选关系,并将人工工作从逐项比对转向定义确认、规则制定和质量控制。其前提是保留概念依据、转换规则、来源记录和人工复核;否则,自动化只会放大语义偏差。

技术要点: 信息对齐的对象是语义定义,不是字段名称;在大规模资产数据中,AI的价值在于辅助组织和比对海量候选关系,而不是替代概念依据、映射规则和人工确认。
技术要点: 缺乏面向AI的信息对齐能力,BIM难以充分发挥工程数据组织的价值;AI能力必须建立在BIM语义与数据基础之上。
技术要点:无 AI,不 BIM: 这一判断适用于大规模、跨系统的工程信息对齐场景。若没有AI辅助组织、比对和维护海量语义关系,BIM难以充分实现其工程数据组织价值;反之,AI也必须以BIM的语义、对象关系、规则和可追溯数据为基础。这并不意味着任何BIM活动都必须由AI完成,而是指出两者在工程数据治理中的相互依赖。

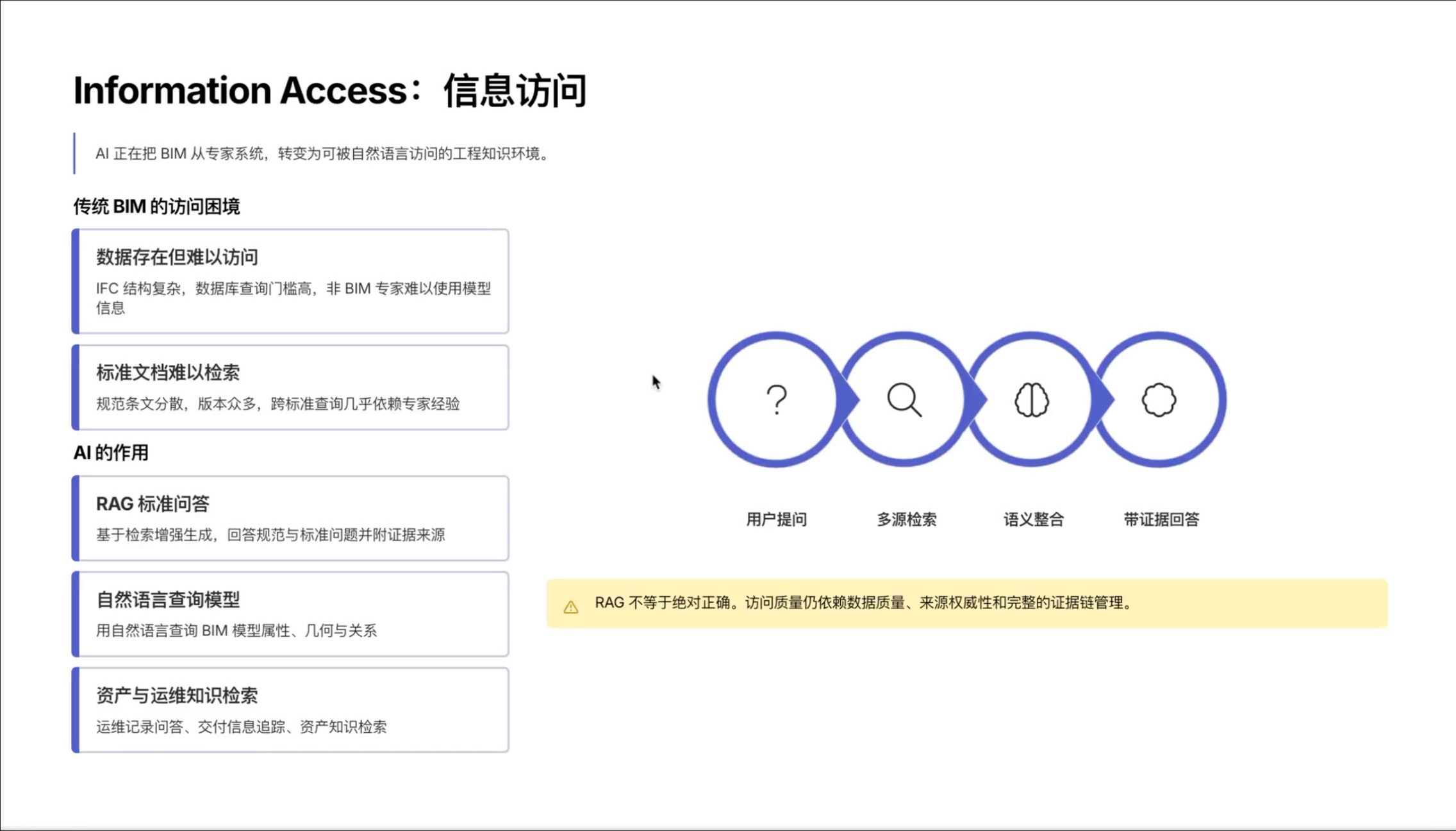

信息访问超越了简单问答。知识库或文档库的检索只有在能进入实际生产工具、为当前任务提供可调用依据时,才形成工程价值。信息访问的产出是可追溯的查询依据;信息代理则进一步把自然语言意图分解为任务序列,选择和调用合适的数据库、CAD/BIM引擎、校核器或其他工具,并把结果交还给人检查。
脱离生产过程的问答助手,即使能返回正确答案,工程价值仍然有限。实际问题发生在设计、审查、交付和运维的生产工具之中;检索结果只有能够转化为模型查询、规则检查、数据修改、图纸操作或其他受控工具调用的依据,才真正进入工作流。

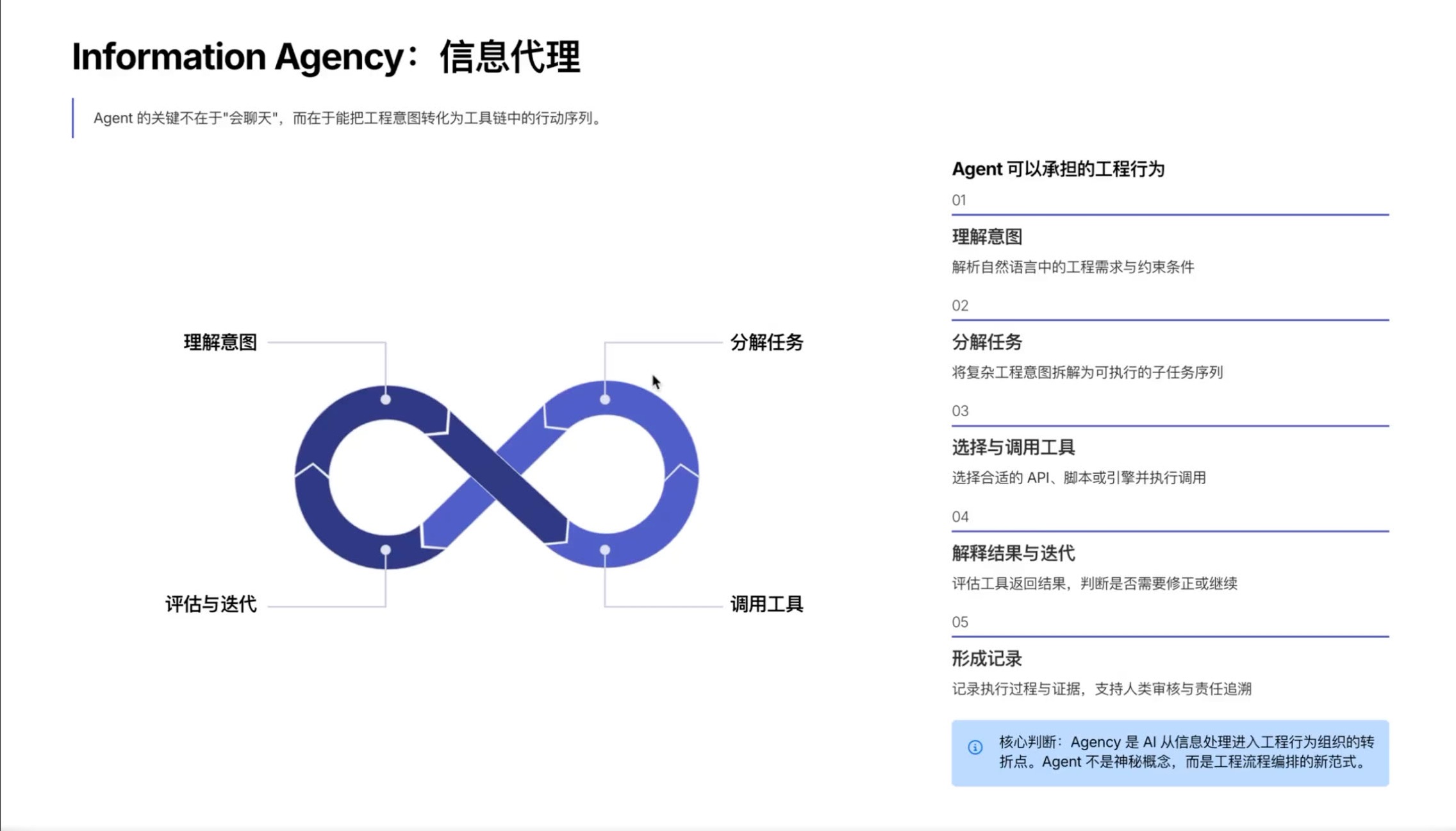

“能回答问题”不是工程智能体的终点。一个有用的智能体要能把“判断这项设计是否满足要求”拆解为对象定位、资料检索、规则选择、工具调用、结果汇总和异常说明等步骤;每一步都应使用明确的权限与上下文,并把调用结果留给人复核。人在链条两端:人提出目标并决定价值取舍,人审查结果并承担责任;智能体位于中间,负责编排,而不是取代这两个端点。
智能体不只能够调用新出现的AI工具。既有数据库、CAD、BIM和专业业务软件只要提供足够的API或其他可控接口,同样可以进入工具链。由此形成的变化不是“人直接操作每一个软件”,而是由智能体根据任务序列调度工具、人保留意图设定与结果检查的工程流程编排。


技术要点: 工程智能体的价值不在于替人聊天,而在于把意图转换为受约束的工具调用序列,并让每一步输入、规则和输出都能复核。
技术要点: 人负责提出意图、作出价值判断并承担责任;智能体负责在受控权限内编排工具。任何将智能体直接等同于责任主体的系统设计,都会留下不可接受的工程风险。
语言、空间与工具调用:受控的协同架构

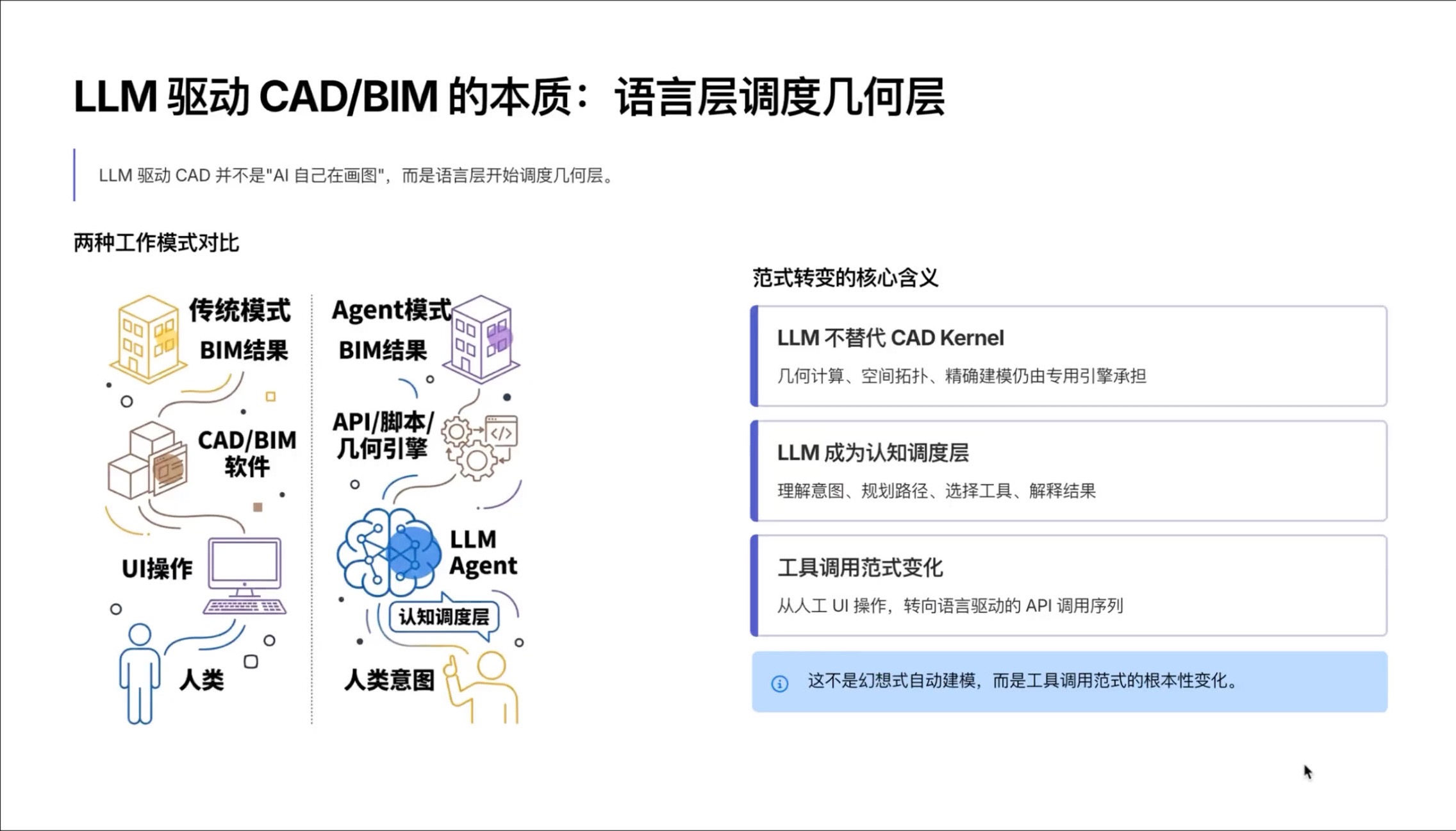

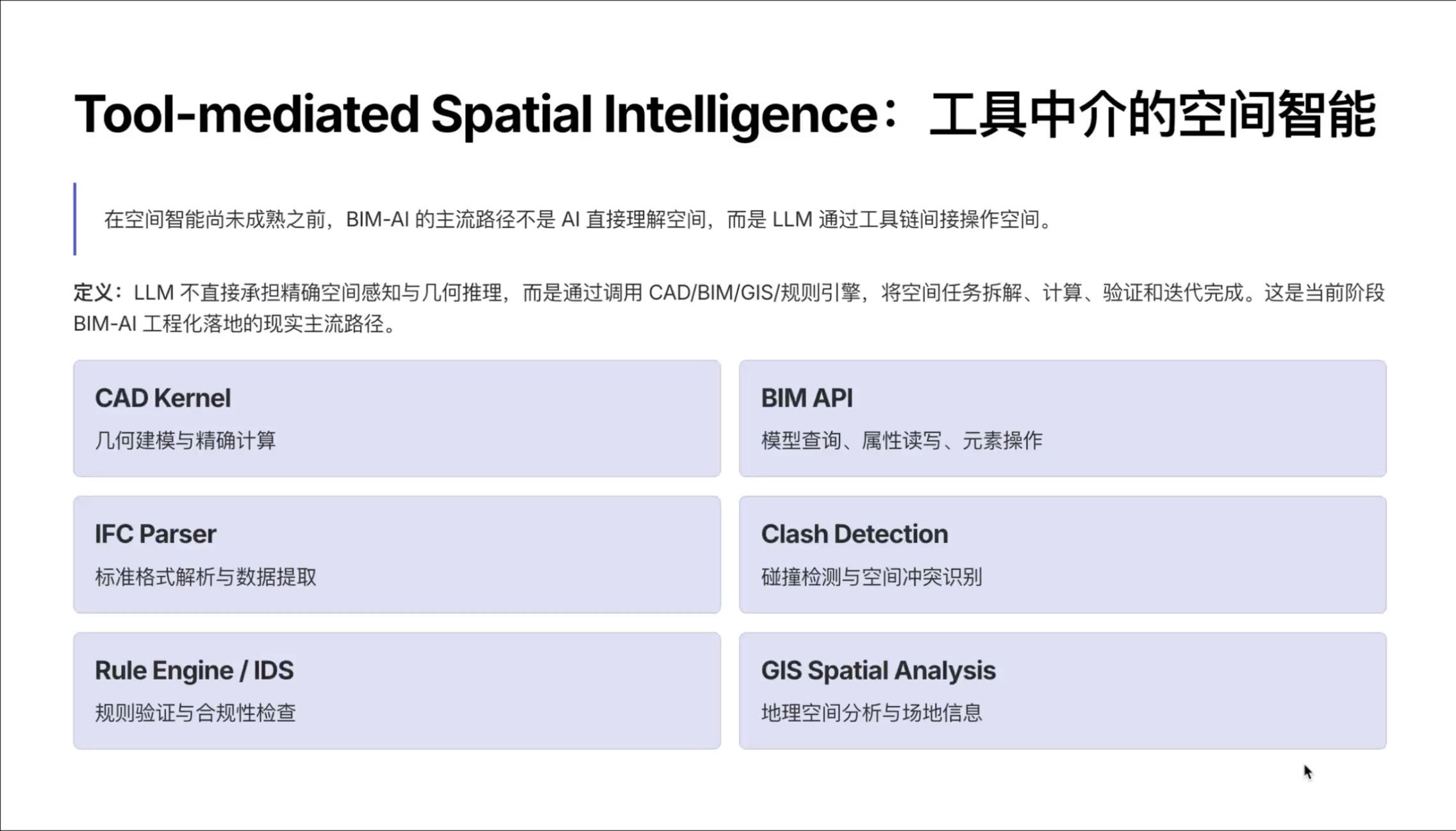

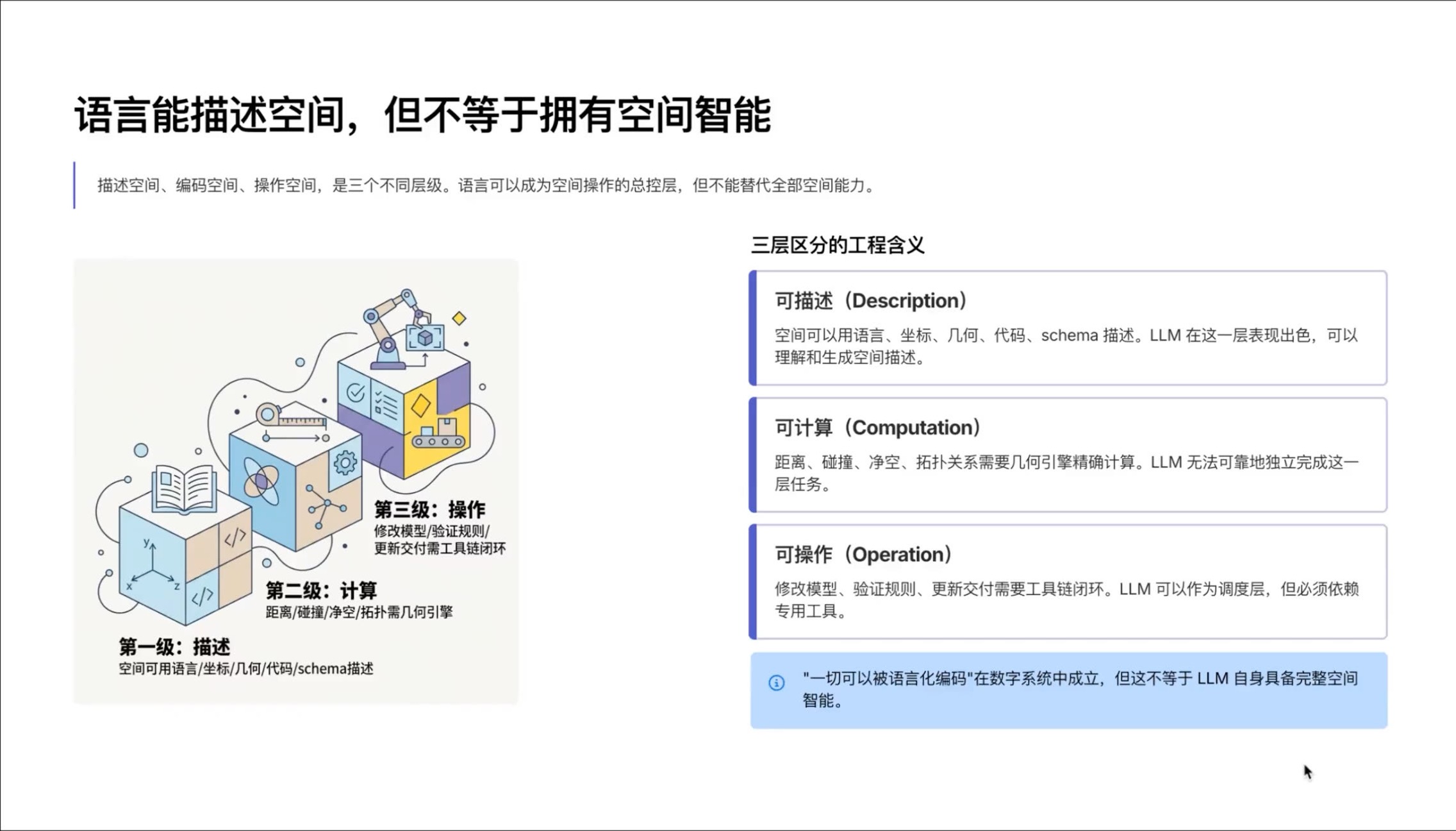

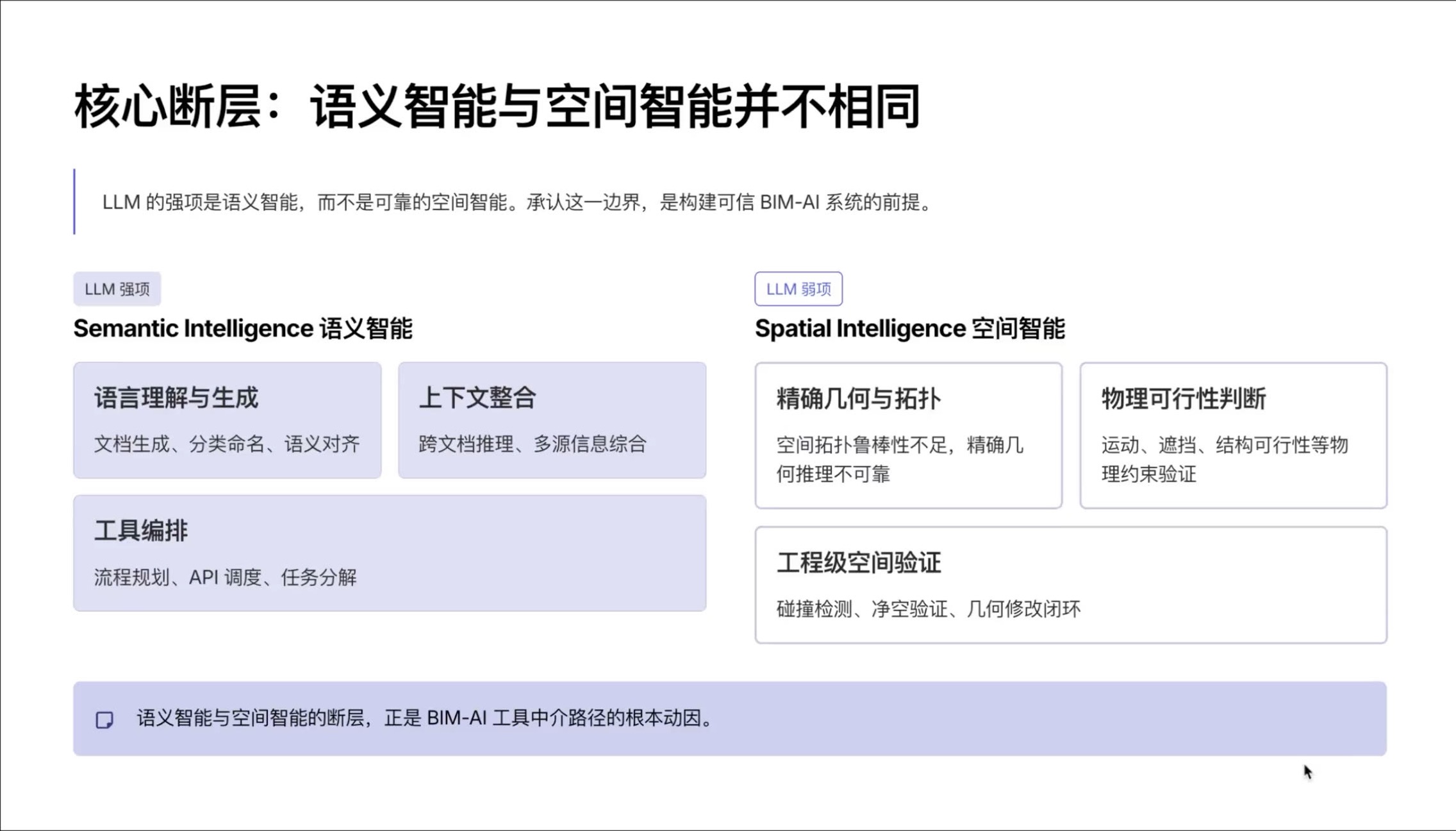

语言模型擅长处理自然语言、文档和可表述的工程语义,但不天然擅长精确几何、物理关系和可计算空间推理。空间智能可以补足这一能力。两者不是替代关系:语言智能负责理解意图、组织上下文和编排任务,空间推理和确定性几何计算仍应由CAD、BIM或专用引擎执行。
语言当然可以描述空间,但“描述得出来”并不等于“算得出来”。语言模型可以理解用户说“把设备布置在某一区域内,并避开通道”,却不应自己凭语言判断碰撞、净距、可达性或几何闭合。更可靠的做法是由模型把意图转化为清晰的空间任务,再由CAD、BIM或专用空间引擎完成分解、计算和检查。这样,语言能力与空间能力各自发挥所长。

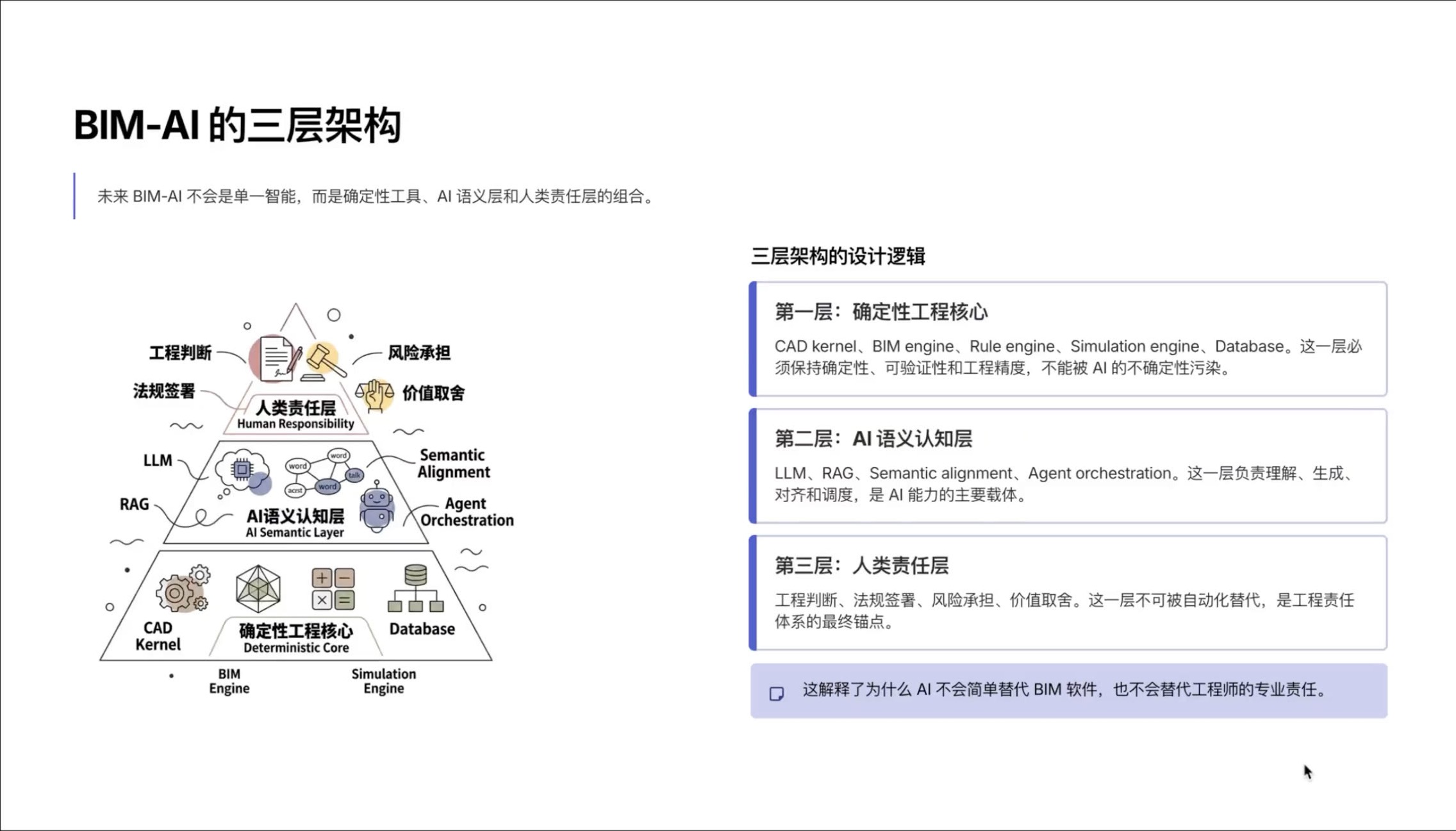

由此形成的BIM-AI架构包括三层:底层是确定的工程事实与语义数据;中间是可调用的数据库、规则、几何和业务工具;上层由人表达意图、作出价值判断并承担责任。AI位于工具编排层,承担调度与解释,而不取代事实来源、确定性工具或责任主体。
在这一架构中,生成和结构化已具有较多可用场景;代理能力仍有待发展,尤其需要在工程后期、运维和资产管理场景中验证可靠性。这一判断针对当前技术成熟度,而非否定代理的长期价值。能力成熟度的差异要求采用不同的部署边界,不能将一个环节的成功直接外推到整个工程生命周期。

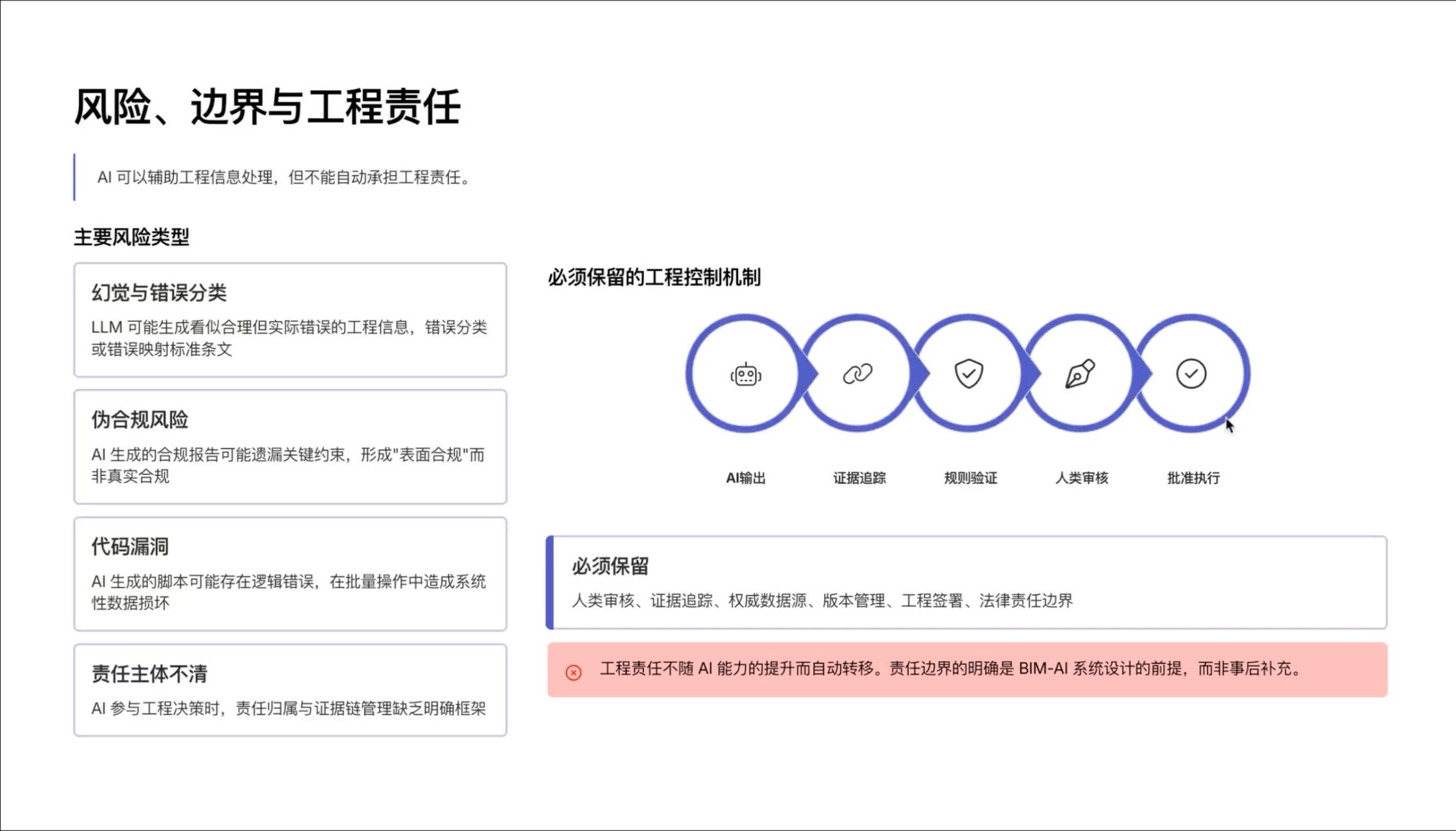

这样的分工也使风险变得可见。幻觉会让语言表达看似合理却不对应事实;伪合规会让系统给出“通过”的结论却没有正确应用规则;代码缺陷会让工具调用产生隐蔽错误;责任不清会让输出无人确认。它们都不是在产品界面末端增加一个免责声明就能解决的问题,而必须进入数据、规则、工具、权限、审查和记录的架构设计。



技术要点: 人类责任不可从工程AI流程中移除。对幻觉、伪合规、代码缺陷和责任主体不清的识别与处置,必须在架构中被明确安排,而不是留给最终使用者临时判断。
技术要点: 语言智能与空间智能、事实数据与专业工具应当协同;语言模型不能替代几何内核、空间计算和规则校核的确定性职责。
语义数据核心、开放标准与AI就绪生态

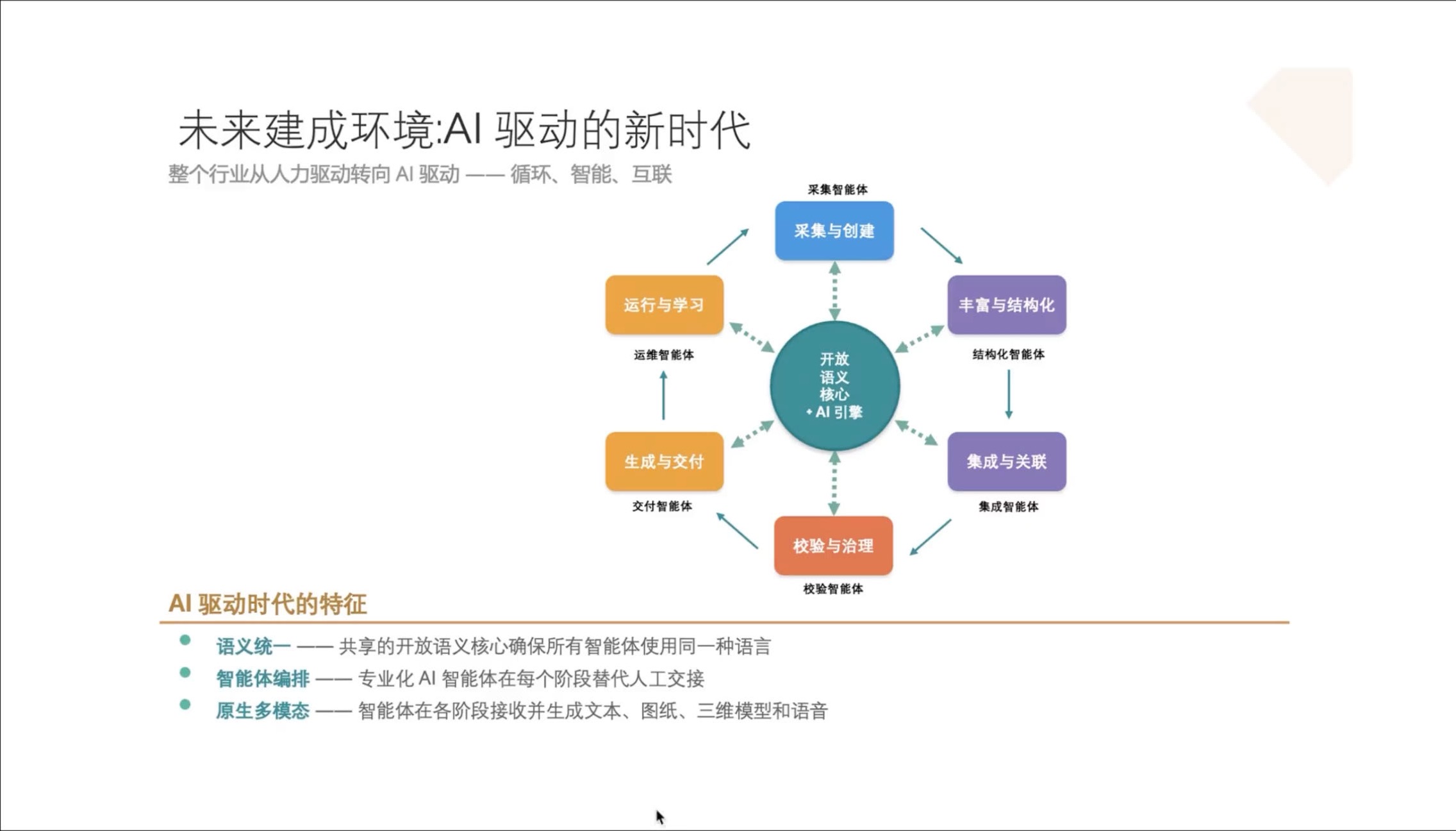

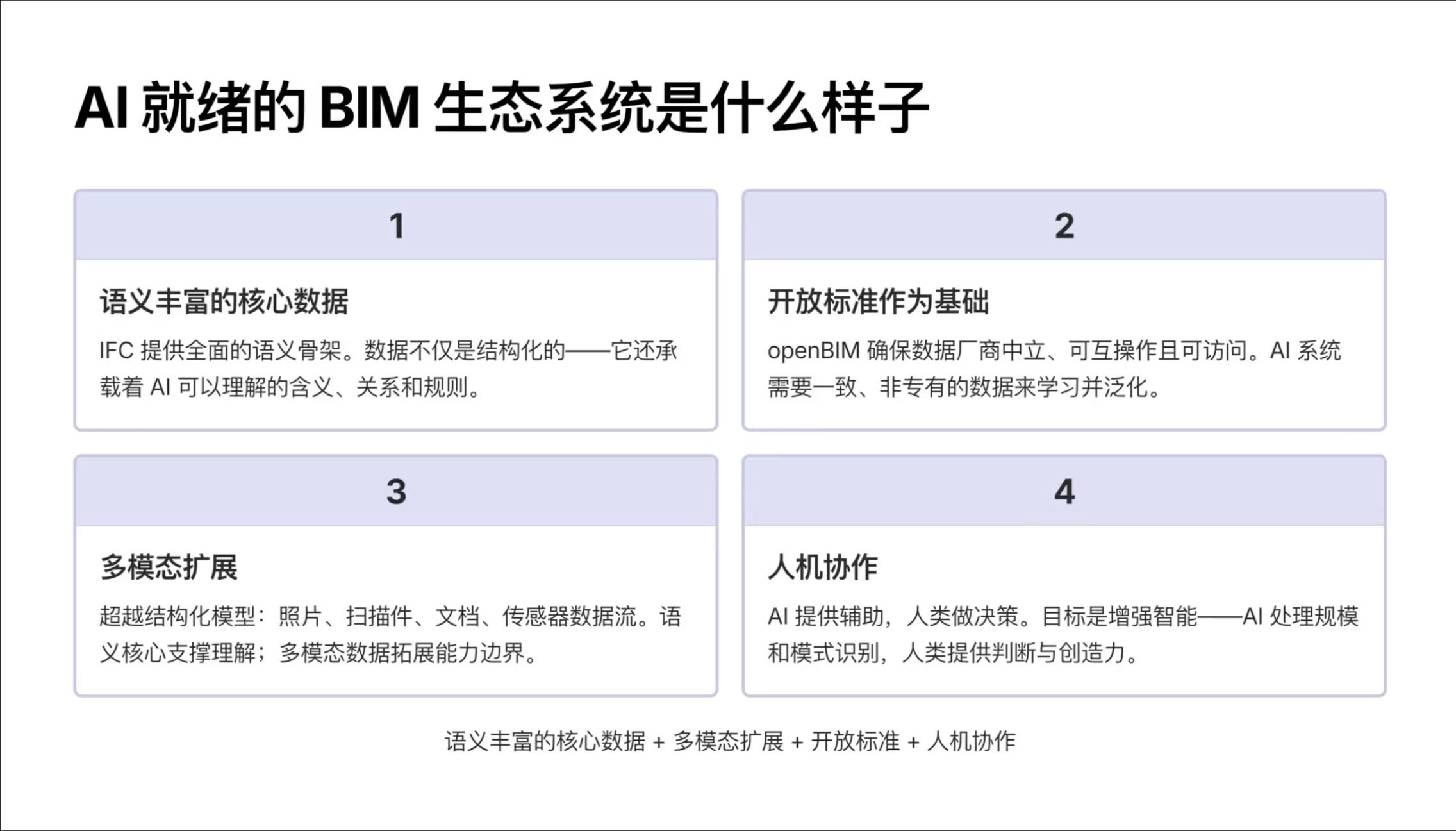

从传统BIM到AI就绪BIM的演进,不是简单在模型上叠加聊天窗口,而是从对象堆叠走向工程事实组织、上下文工程、工具链代理和语义基础设施。开放标准的重要性在于使数据能够以可共享、可访问和可解释的方式进入上下文,同时仍须遵守数据安全、权限和责任边界。开放标准并不要求无条件开放数据;它要求授权数据具有可互操作、可解释和可转换的表达基础。
这一转型可理解为从BIM走向AI的过渡:面向AI的开放语义引擎位于数据与业务之间,服务数据采集、创建、校验、生成和学习等任务。其作用不是另建一个孤立的AI层,而是将数据处理和工程业务的共同语义基础明确化,使每项工具调用都能回到对象、事实、规则和权限。
“开放”不是无条件暴露数据。工程数据需要在权限、保密、业务边界和责任边界内流动;开放标准的作用,是让授权的数据能够以共同、可解释和可转换的方式被使用。只有语义基础稳定,AI才能可靠地读取、检索、比对和调用;只有访问边界明确,AI的能力才不会以牺牲工程控制为代价。

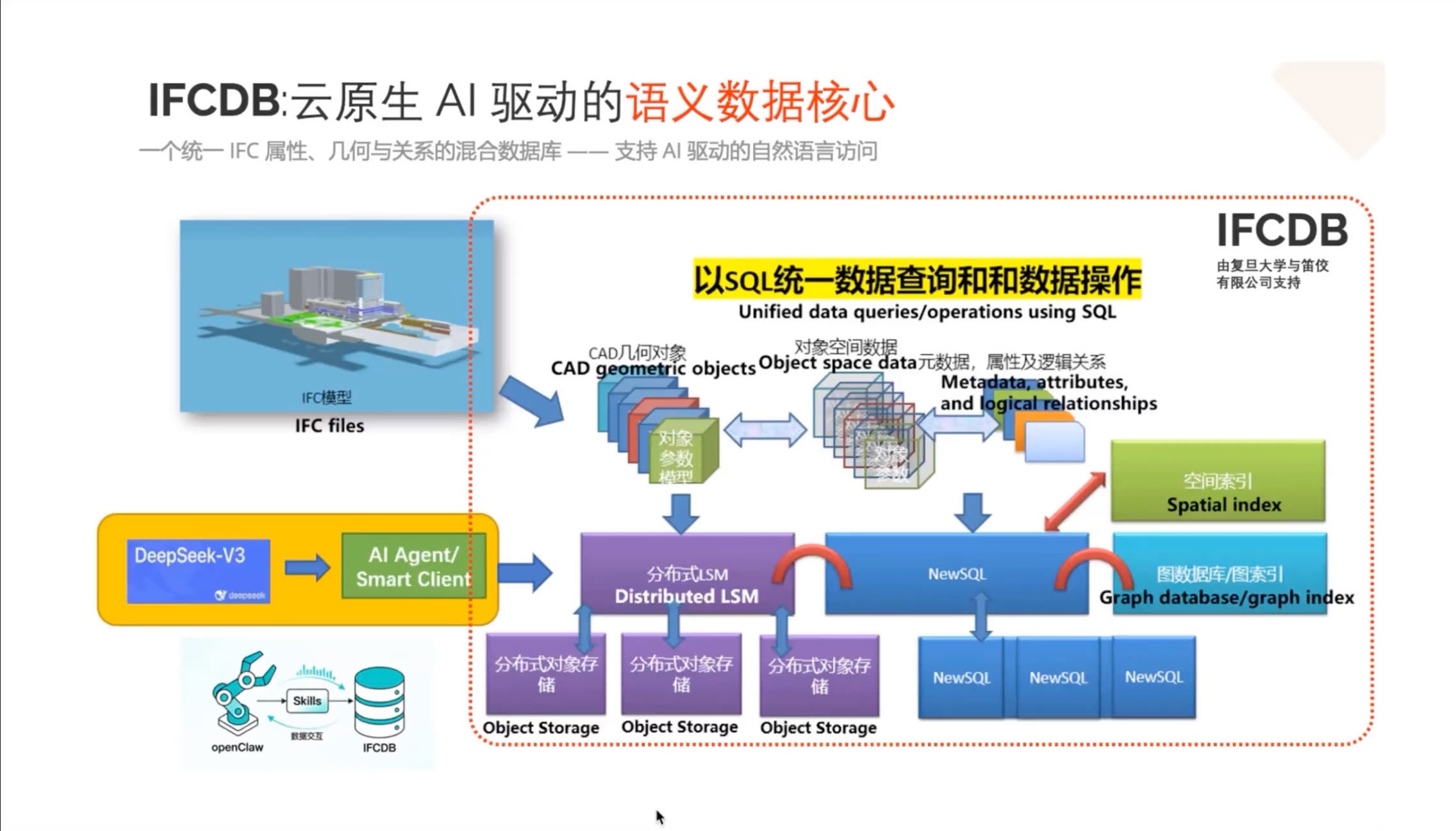

现场展示的IFCDB案例说明,语义化数据库可同时表达对象层和事实层,并允许用户以自然语言访问或操作数据。该案例的意义不在于让AI绕过数据库,而在于让语义数据核心与AI代理形成明确分工:数据库保存可识别、可查询的事实;代理负责将人的意图映射为合适的操作。该案例展示的是一种可工作的技术路径,不应由单一示例外推为所有项目的通用实现状态。
该案例被展示为已可工作的实践性功能,而非仅有概念的试验:语义化数据库作为数据空间承载对象层与事实层,AI代理据此接受自然语言指令并执行受控的数据访问或操作。自然语言降低了非数据库专业人员使用数据服务的门槛,但没有改变数据库作为工程事实核心的地位。
这类架构要求查询、变更和生成都能回到同一个语义核心。用户可以用自然语言表达问题,但系统不应只返回一段解释,而应把问题落实为可复查的数据查询、受控修改或工具任务。AI在这里是人与数据系统之间的接口和编排者;事实本身仍应由数据库、模型和记录承载。

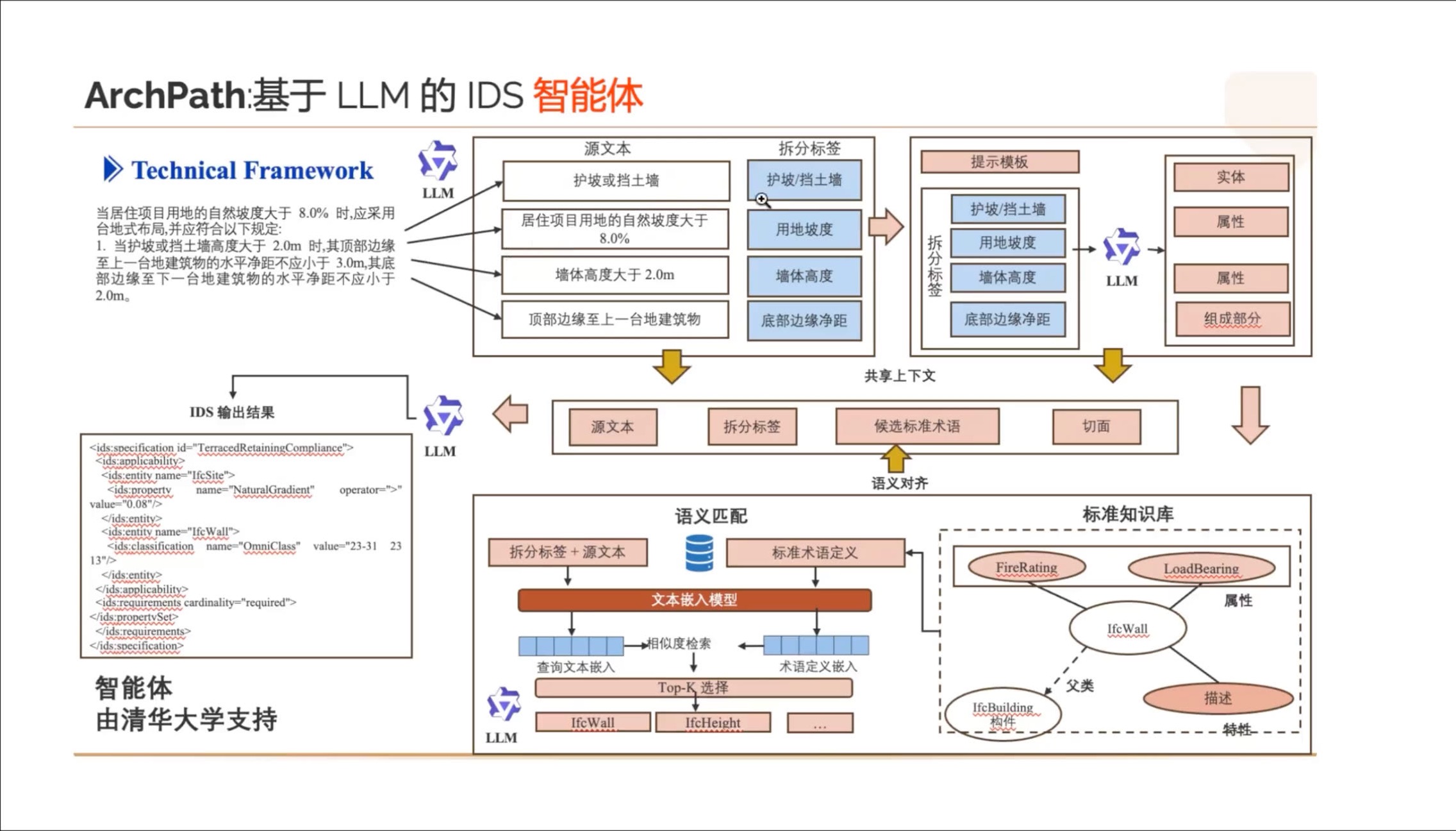

IDS等标准化需求表达同样可以受益于大语言模型。自然语言需求可先被拆分和结构化,再与共享上下文、对象定义和规则对齐,生成机器可读的要求。正确性不来自模型“看起来懂了”,而来自每一层转换所使用的定义、规则和验证。
从自然语言到IDS并不是一次性的翻译任务。需求首先要被识别为适用于什么对象、哪个属性或关系、什么条件和什么交付阶段;随后要与已有概念、分类和数据结构对齐;最后才形成可被机器检查的表达。在每一步都保留可追溯依据,才能让生成的机器可读要求真正服务于审查与交付,而不是成为另一份难以验证的文本。
这种转换所解决的不只是表达格式问题。当面向大量工程对象逐项提出属性和交付要求时,人工手工编制可能面对数百万乃至千万级的需求单元。自然语言需求的拆分、提示与共享上下文构建、语义对齐和机器可读输出,为规模化形成和维护需求提供了可行路径;每一阶段仍需保留对象定义、规则来源和可验证的转换依据。

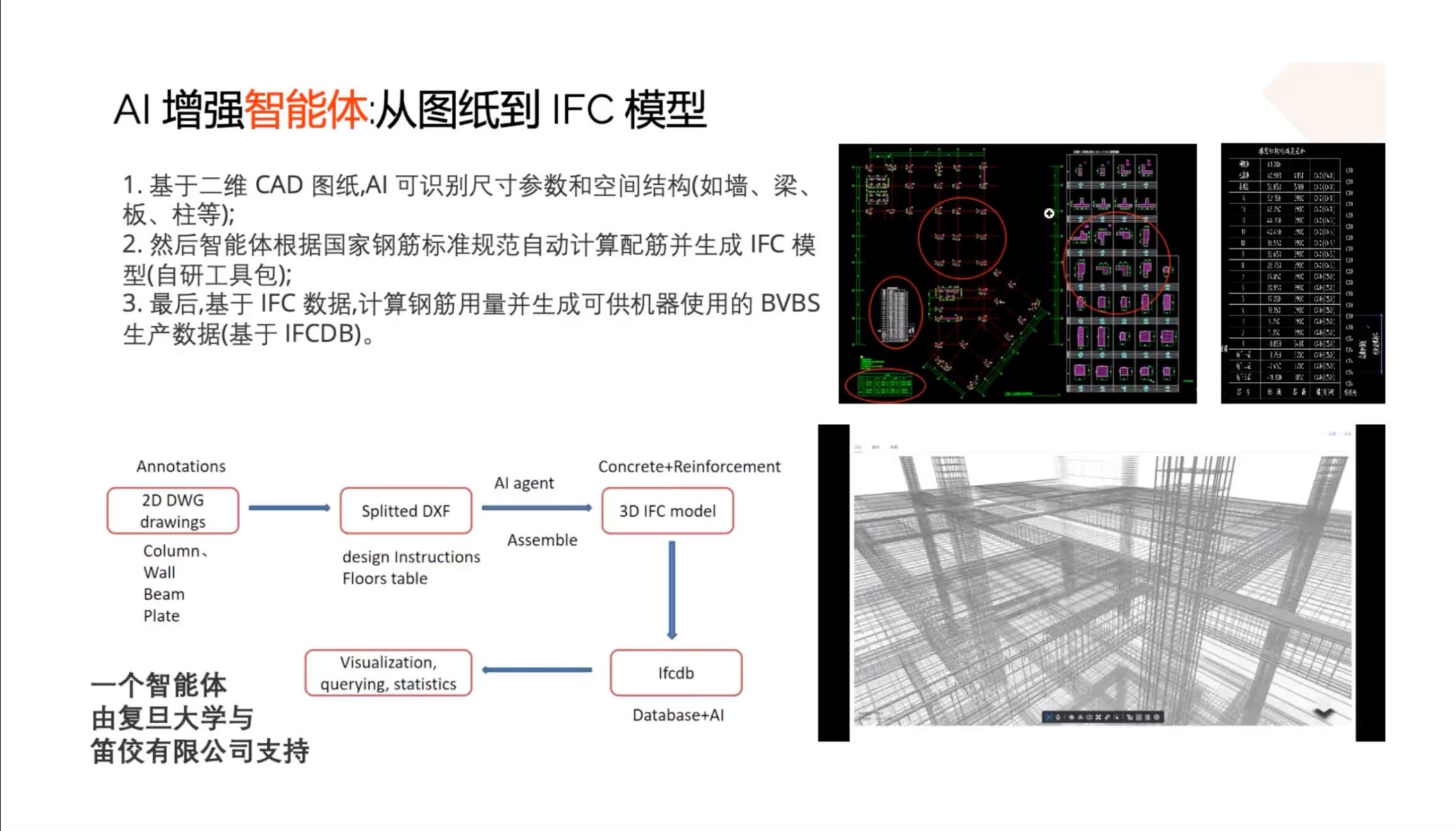

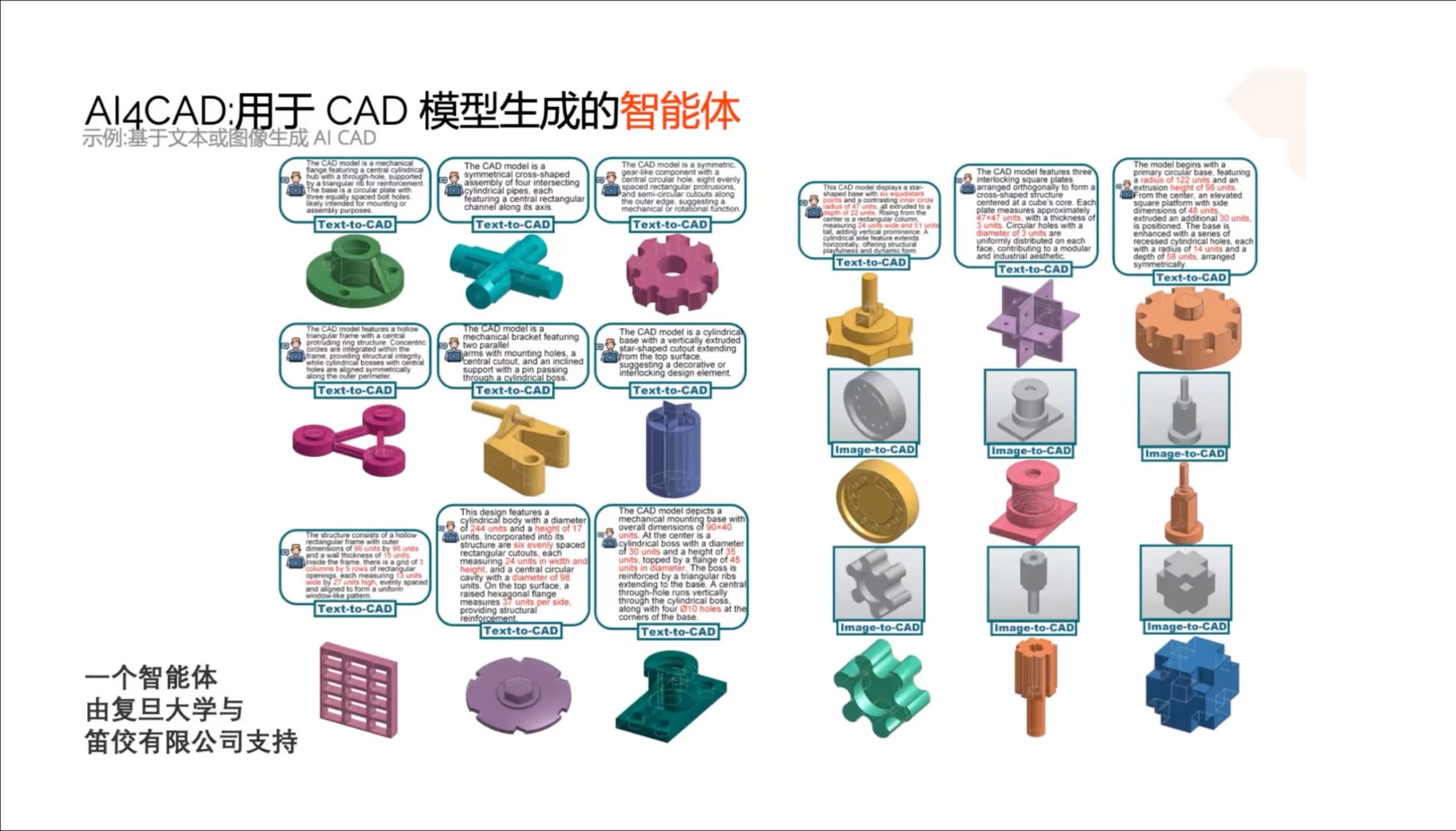

图纸到IFC、自然语言驱动CAD与多模态BIM输入展示了这一框架的应用方向:符号化图纸、规则、空间几何和工具引擎共同构成上下文,语言模型再承担理解与调度。模型不需要凭空“想象”钢筋笼或构件几何,而应在图纸、构造规则、对象定义和几何引擎的约束下形成结果。
钢筋图纸到IFC模型的案例说明,平面、立面和剖面图中的符号化表达,以及平法制图等构造规则,应共同进入上下文。钢筋笼不是由模型逐根“手工想象”出来,而是由图纸表达、规则约束、对象定义和推导过程共同生成。AI for CAD的研究同样遵循这一分工:自然语言负责表达建模意图,CAD负责执行几何构造与空间计算。
因此,面向AI的BIM不是追逐单一“自动建模”演示,而是建设可被理解、访问、计算和验证的工程环境。输入可以是文字、图纸、影像、扫描数据和模型;输出可以是查询结果、结构化数据、模型操作、规则检查或解释性文本;贯穿其中的应始终是同一套工程事实、标准语义、工具边界与人类责任。
多模态不是简单增加输入通道。工程人员仍需要阅读图纸、编写文档、查看模型,并通过语音、视频、扫描和现场记录参与工程过程;这些信息连同模型数据共同构成工程事实的上下文。BIM不可能完全交给计算机处理,人机协作必须同时体现在多模态输入、多模态输出和可追溯的工作流中。

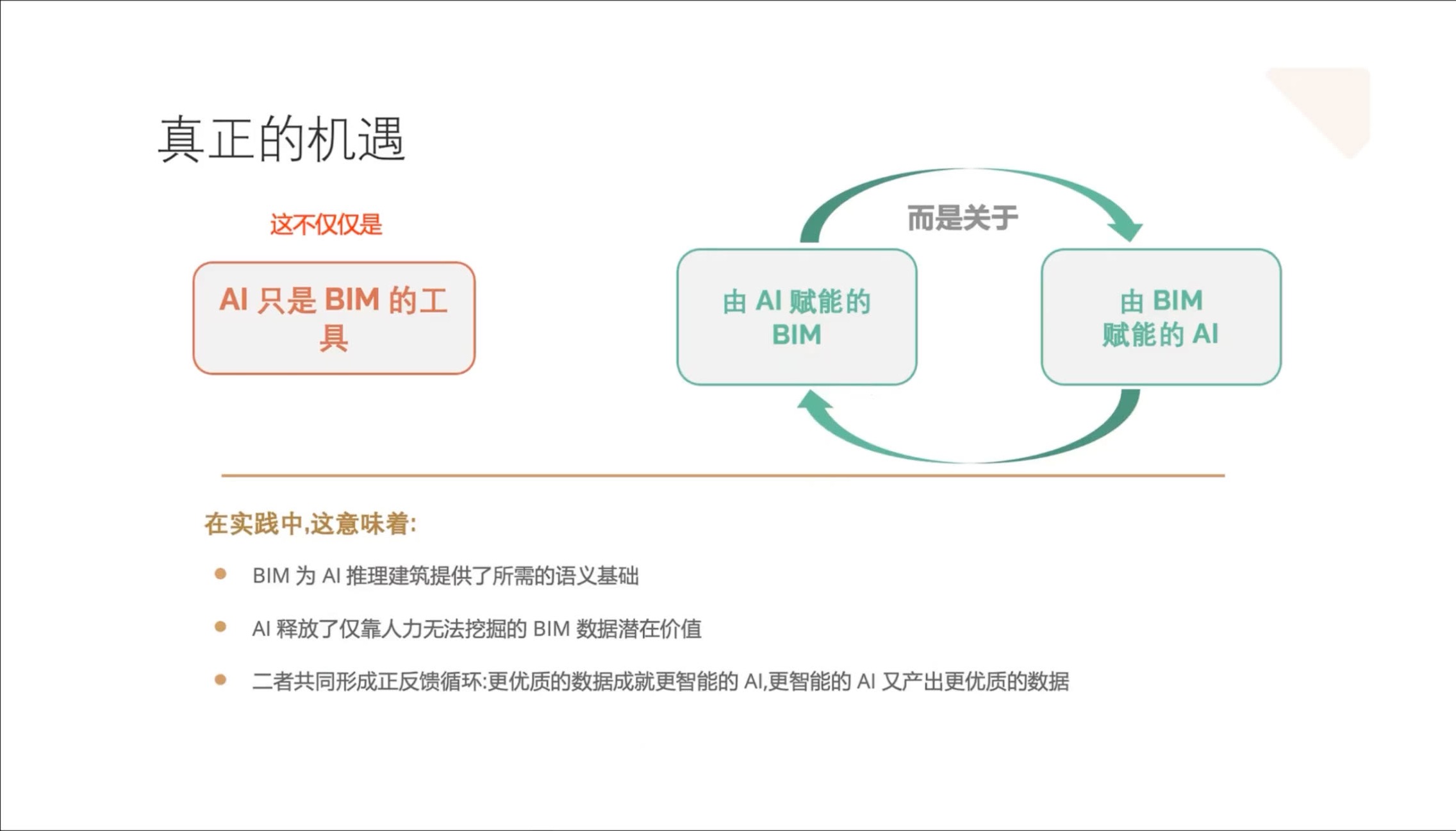

最终的机会是双向赋能:AI提升工程信息的生成、结构化、对齐、访问和执行能力;BIM及其开放标准、语义数据和工程规则则为AI提供可靠的事实基础。前者不能脱离后者获得可信的工程结果,后者也需要面向AI的信息组织能力以处理规模持续增长的工程数据。
真正值得建设的不是一个替工程师作答的聊天界面,而是一种新的工程实施框架:语言用于表达意图,空间工具负责精确计算,语义数据保存可验证事实,智能体协调受控的工具链,工程师始终掌握目标、判断和责任。AI只有被安置在这样的框架中,才会成为工程能力的延伸,而不是工程风险的放大器。
技术要点: AI赋能BIM,BIM也为AI提供工程事实、开放语义和可调用工具的基础。两者不是单向的“AI工具化BIM”,而是以工程事实、受控工具和开放标准为中心的双向赋能。
