openBIM Talk | 从程序到战略:解读2026版ISO/IEC Directives与建筑信息标准工作
2026版ISO/IEC Directives调整了技术工作组织、项目周期、战略业务计划和会议机制。结合ISO技术工作与TC 59/SC 13动态,说明标准化参与者需要怎样重构项目管理方式。
- 作者:
- 宋婕
- 来源:
- buildingSMART中国

整理说明:本文根据2026年8月openBIM Talk第二期《2026版新导则》整理。
这次修订改变的不是格式,而是技术工作的组织方式

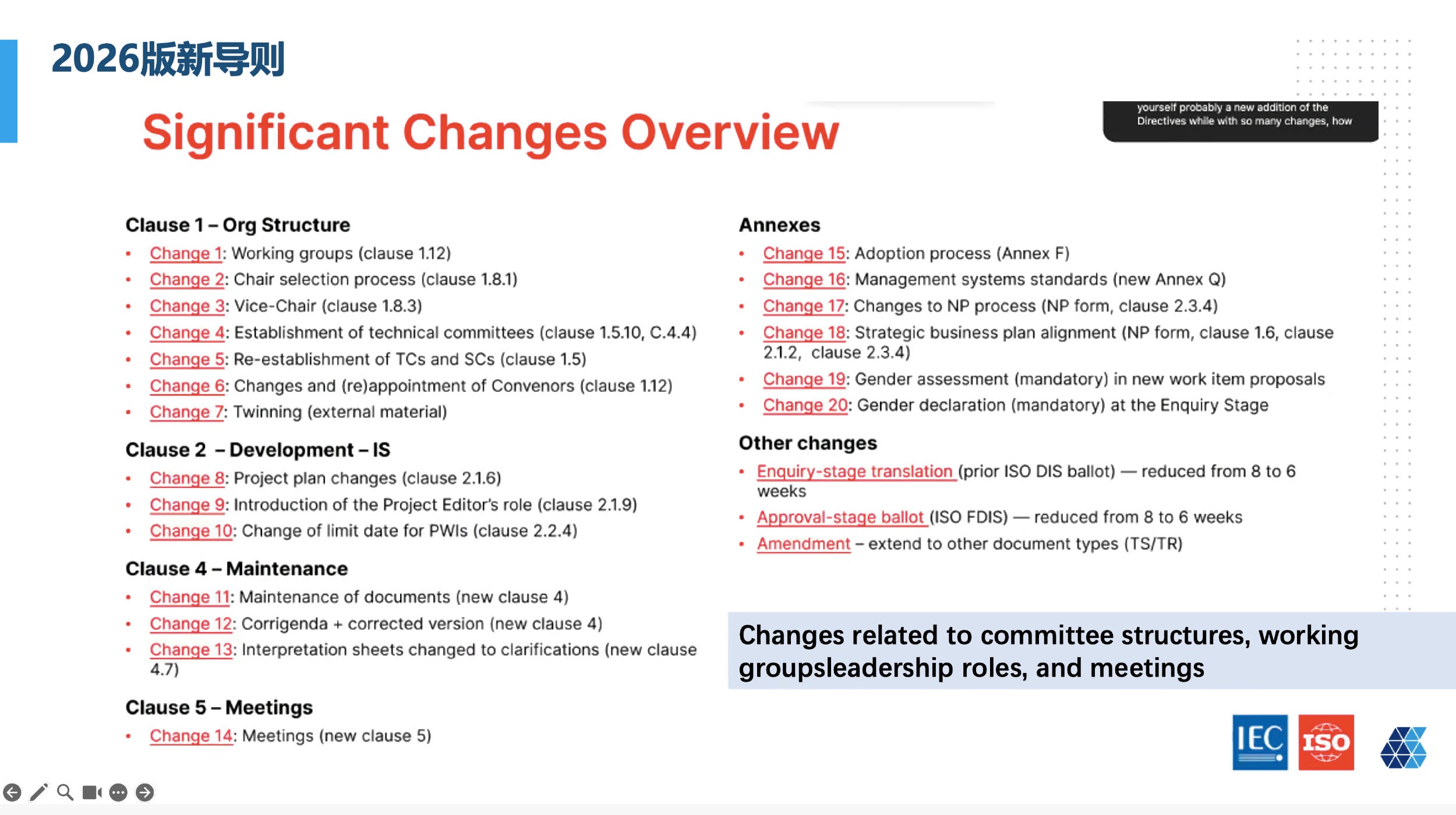

2026年发布的ISO/IEC Directives是近年来变动较大的一次修订。Part 1规定技术工作的程序,修订约涉及20项变化,覆盖委员会和工作组、官员、项目计划、维护、会议以及文件起草。

这一轮调整的共同方向,是把技术工作从“委员会可以直接承接项目”的惯性模式,进一步推向责任更清晰、节奏更可控、与战略目标更明确连接的工作组模式。对参与国际标准化的机构而言,影响并不局限于填表和投票期限,而是项目应由谁承担、以何种角色交付、何时接受阶段性审视的问题。
技术要点: 标准化项目的管理对象不只是文件文本,还包括工作组、角色、期限、战略目标和可验证的阶段成果;这些要素需要作为一个整体安排。

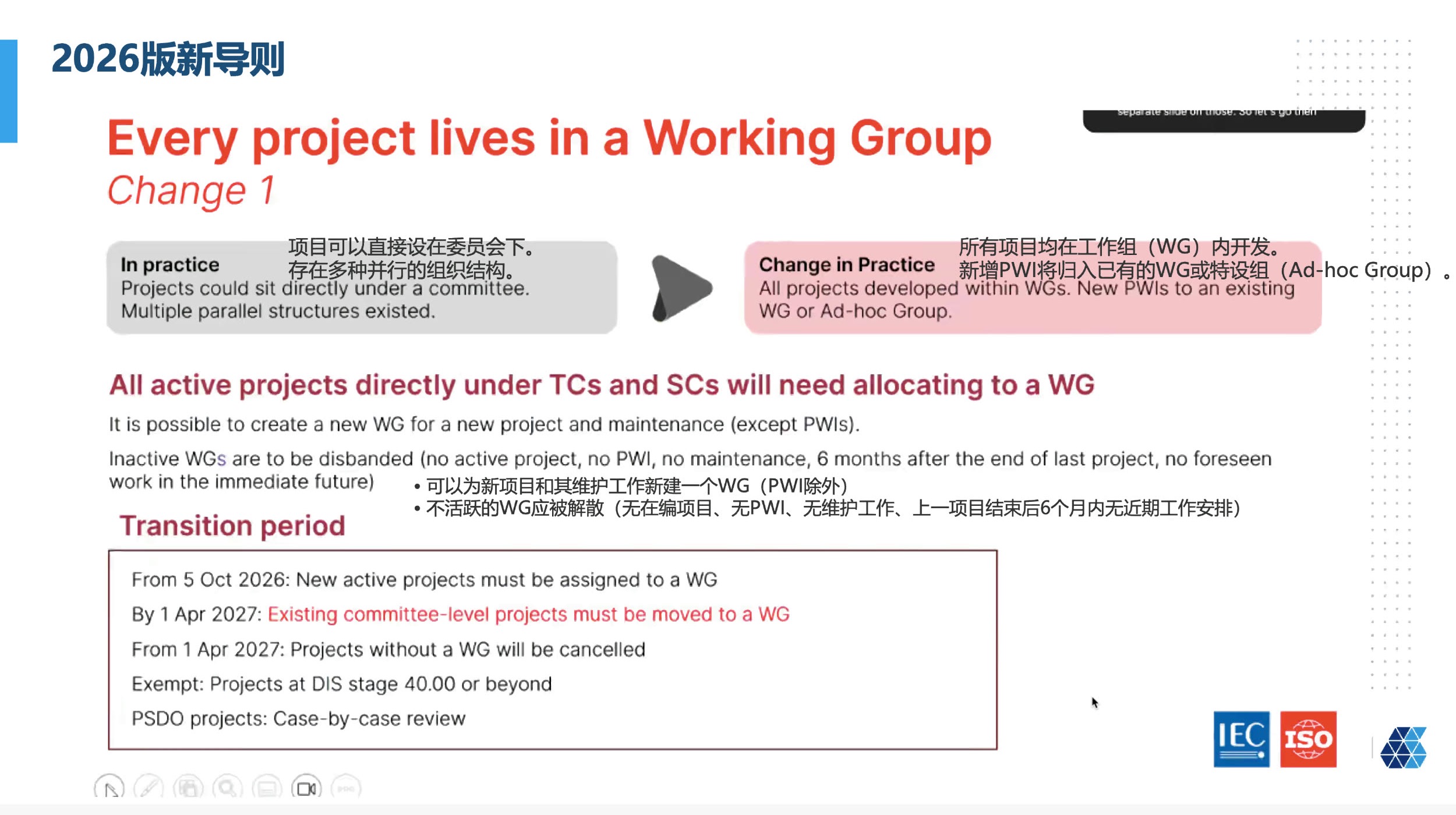

项目必须落到工作组,责任链条由此清晰
自2026年10月起,新项目原则上须分配到工作组开展;既有的委员会项目也需要在后续过渡期内完成迁移,否则面临取消。少数例外可按程序处理,但例外不应成为把项目长期留在无明确交付单元中的常态。
这一调整把“项目在哪里开展”从组织习惯变成程序性要求。委员会仍承担方向、决策和组合管理职责,技术起草、评论处理和文件成熟度则应由能够持续工作的工作组承接。对于中国参与的项目,这意味着提案阶段就需要同步考虑工作组归属、召集人能力、编辑资源和成员持续投入,而不能在新项目获批后才补齐实施安排。

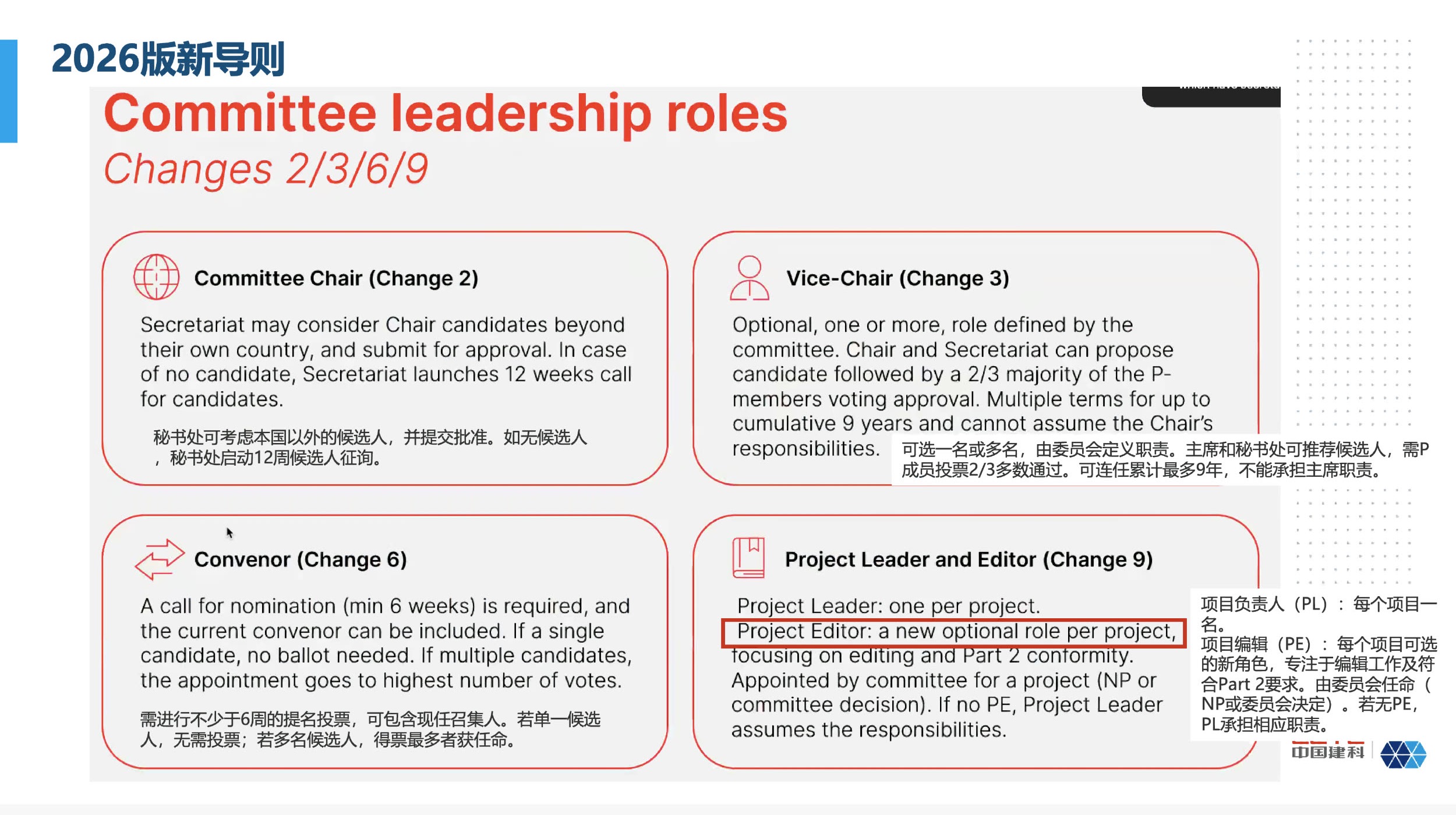

角色设置也发生了变化。主席候选人的国籍限制有所放宽;副主席可以按需要设置;工作组召集人再任命需要提前提名并经过选举程序。项目编辑(project editor)成为可设立的独立角色,负责保证文件符合Part 2的起草要求;若未设项目编辑,项目负责人须承担相应责任。

角色拆分的意义在于避免把专业判断、组织协调和文件一致性全部压在同一个人身上。召集人需要维持工作组机制,项目负责人需要推动项目节点,项目编辑需要守住文本和结构质量。复杂项目若缺少这种分工,往往会在评论整合、交叉引用、术语一致性或格式合规阶段集中暴露问题。
技术要点: 项目编辑不是排版角色,而是文件技术质量的责任角色;越是跨学科、跨标准引用的项目,越应在立项时明确这项能力。
项目期限从“可以拖延”转向“按阶段负责”

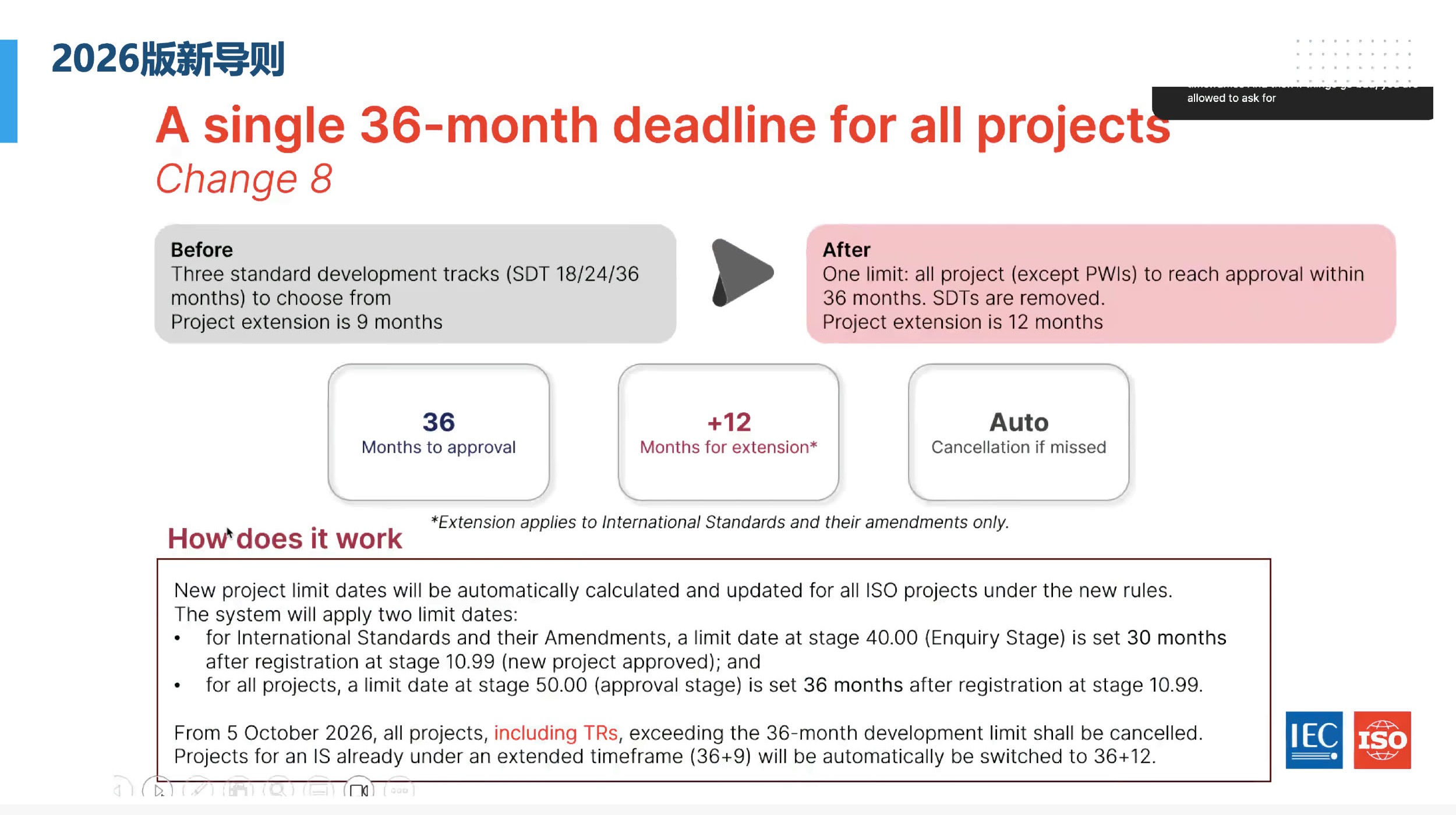

项目表单和时限管理也作了重要调整。新机制以36个月作为国际标准项目的基本周期,并对若干关键阶段设置更清楚的时限和后果。需要延长的项目应提出有依据的延期申请;未在规定节点形成应有文件的项目,可能被取消。新工作项目提案、翻译、FDIS等程序性环节的投票或处理时限也有所缩短。

这一变化应当被理解为组合管理的节奏控制,而非单纯压缩技术讨论。项目过长、关键文件迟迟无法进入DIS或FDIS,通常意味着范围不稳定、专家资源不足、编辑机制不完整,或成员对技术路线尚未形成足够共识。更早地暴露这些问题,有助于委员会将精力重新投入有条件形成可用文件的项目。
Form 4中原有的项目时限表达被更新,并设置了对未达到文件阶段要求的项目进行处理的机制。对于IS之外的交付物,适用逻辑并不完全相同。因此,具体项目仍应在对应的项目表单、工作计划和秘书处通知中核对其类别、目标日期和可用的延期路径。
技术要点: 期限管理的目的不是缩短讨论,而是迫使范围、资源和技术共识在可审视的节点上对齐;不能形成可交付文件的项目,应尽早被调整、合并或终止。
战略业务计划进入项目全生命周期
另一项值得关注的变化,是战略业务计划(Strategic Business Plan,SBP)与项目管理的连接更紧。新工作项目提案需要说明与SBP的关联;分委员会需要与其上级技术委员会的SBP保持衔接;项目接近DIS或DTR等后期阶段时,也要重新审视相关性。
这意味着“有技术议题”不再足以构成立项理由。项目需要回答它服务什么需求、填补什么空白、与既有项目如何协调,以及在文件成熟时是否仍具有原先的必要性。对建筑信息和数字化领域而言,这一要求尤其重要,因为技术热点变化很快,许多项目在立项时合理,到后期可能已与实施需求、市场成熟度或相邻标准发生偏移。

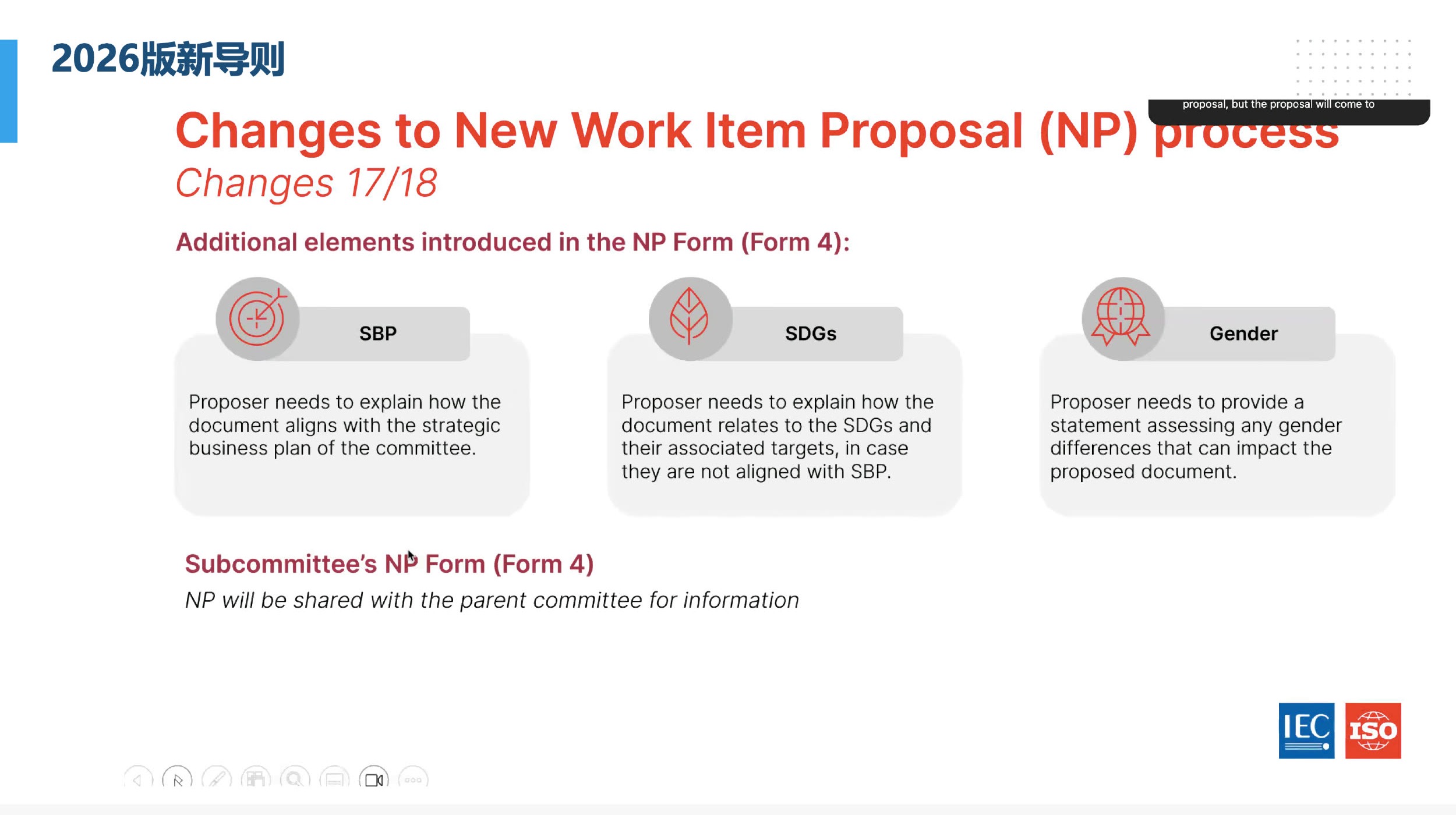

表单新增或强化了与联合国可持续发展目标(SDGs)的关系、性别影响或评估等内容。相关评估并非为了把每个项目机械贴上标签,而是要求项目发起人说明其潜在影响、适用边界和必要的考虑。对不适用的项目,也应在程序框架内给出明确说明。

技术要点: SBP不是立项时的一段背景文字;它应在提案、项目推进和文件成熟时持续接受检验,保证资源投入仍对应真实的行业需求。
采纳程序和“稳定日期”:让组合管理面对外部标准与存量文件

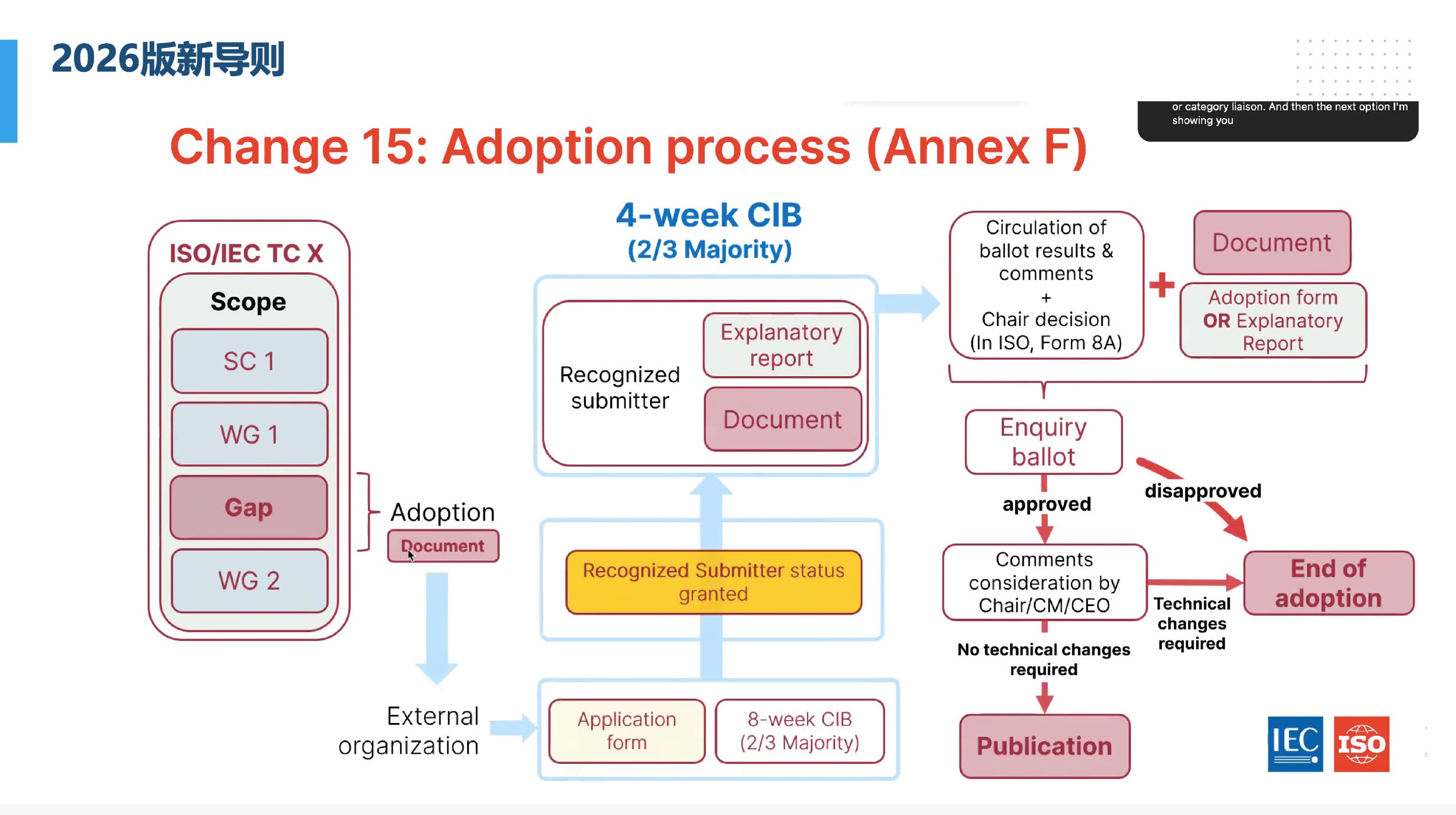

采纳程序也有调整。以附录F为例,外部组织提交的文件需要经过认可提交方、范围判断、投票、评论处理、技术修改与出版等环节。其目的并不是绕过技术审查,而是为适合采纳的成熟外部文件提供一条受控路径,并与世界贸易组织相关原则保持一致。

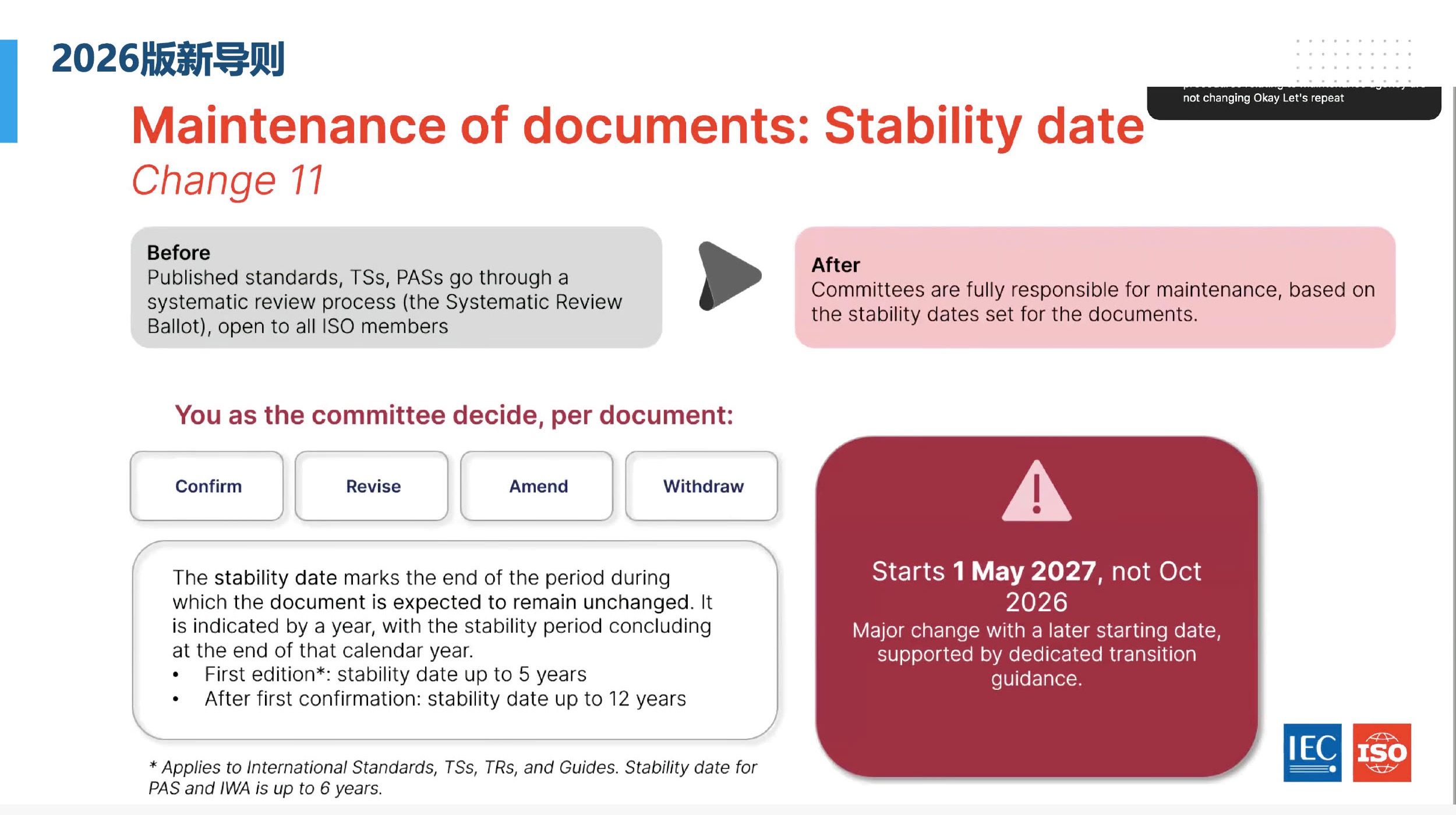

在文件维护方面,引入了“稳定日期”的概念和相关复审安排。与以固定周期为中心的维护方式相比,稳定日期试图让委员会在文件发布或复审时更明确地判断:该文件预计在何时仍应保持稳定,何时需要开始系统复审,是否应确认、修订、撤销或通过其他方式处理。

这对标准使用者也有现实意义。稳定不等于永远不变,而是把“预期何时需要再看一遍”显式化,使标准使用者、软件实现者和项目团队能够更有依据地安排迁移、验证和培训。
技术要点: 标准维护应从被动等待问题积累,转向预先声明复审节奏;稳定日期给实施者提供的是可规划的预期,而不是停止演进的承诺。
会议机制强调可参与性,也界定AI的使用边界

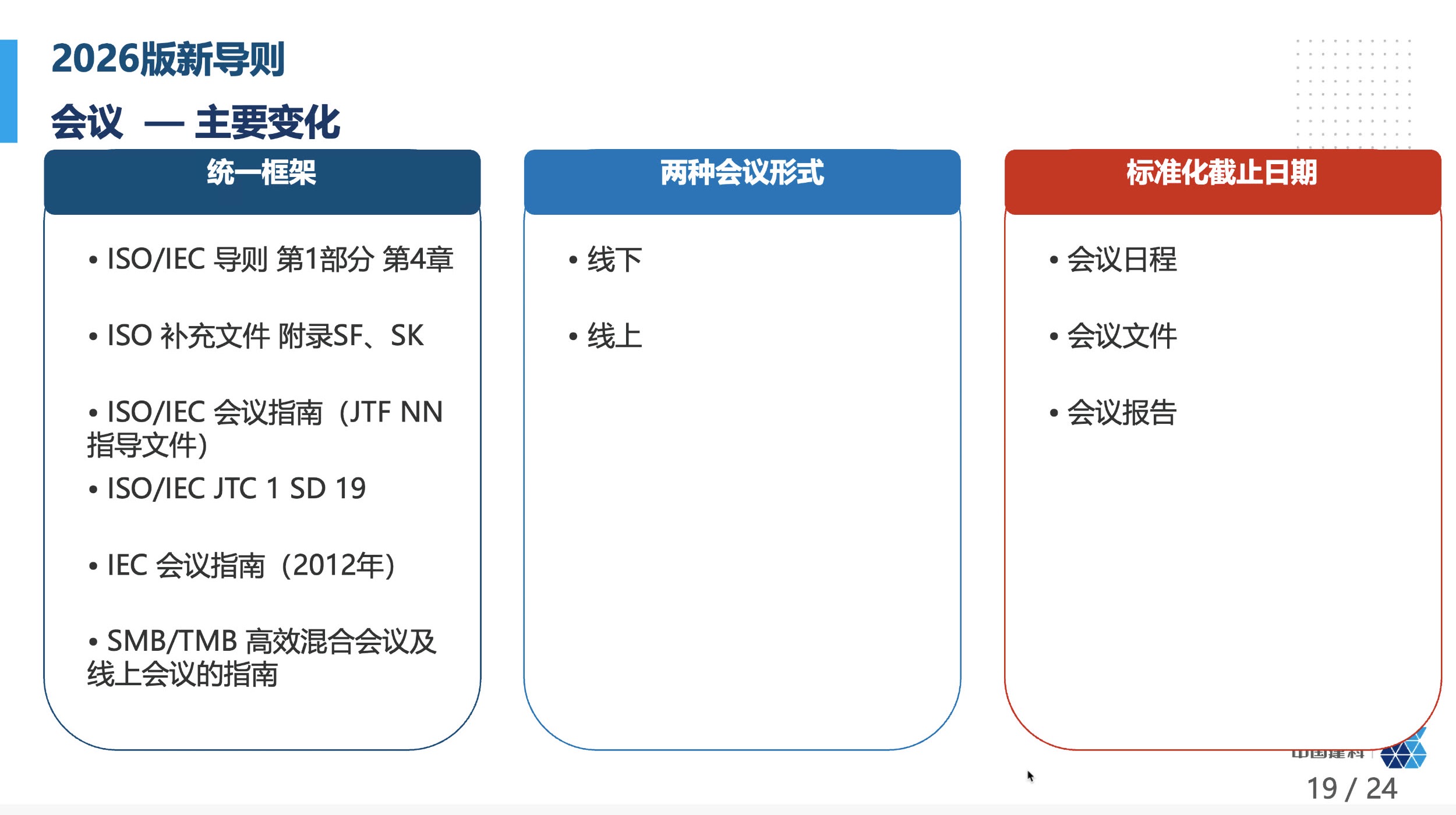

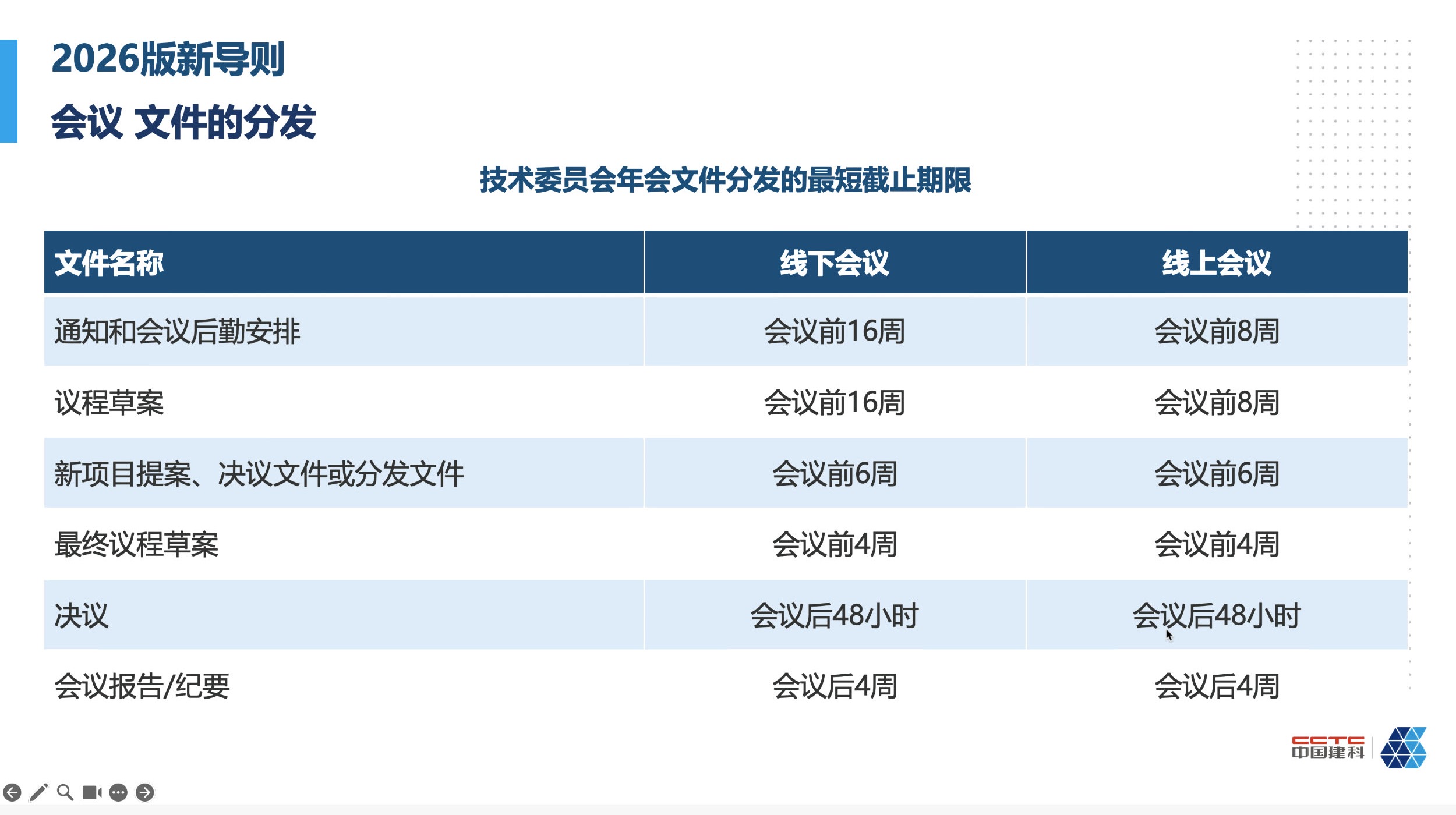

工作组会议可以在线或现场举行;混合会议不再作为独立类别表述,但现场会议应为无法到场的成员提供在线参与条件。工作组在线会议的通知和议程需要提前发出,最终议程在会议前锁定,以避免会议被临时议题主导。

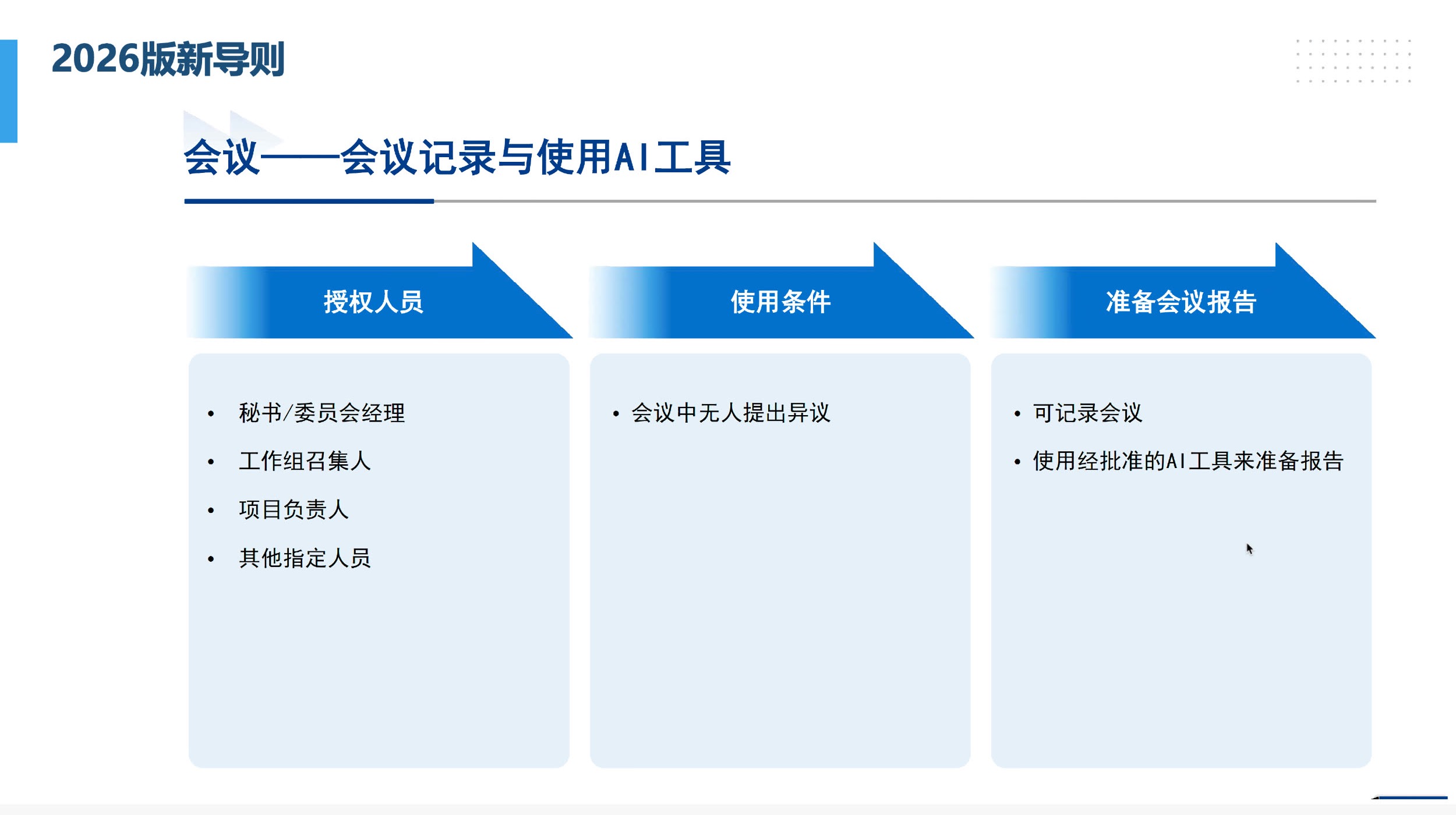

关于AI,会议记录或报告可以在规定条件下使用指定的ISO工具生成,但应由获授权人员使用,并应尊重参会者对相关处理的意见。这并不是把会议内容不加控制地交给外部模型,而是把AI纳入治理边界:工具、权限、数据处理和参与者知情都必须明确。

技术要点: AI可以辅助标准化会议的记录和整理,但不能替代程序责任;工具是否合规、使用者是否获授权、参会者是否知情,都是技术工作可信度的一部分。
与建筑信息标准直接相关的工作动态

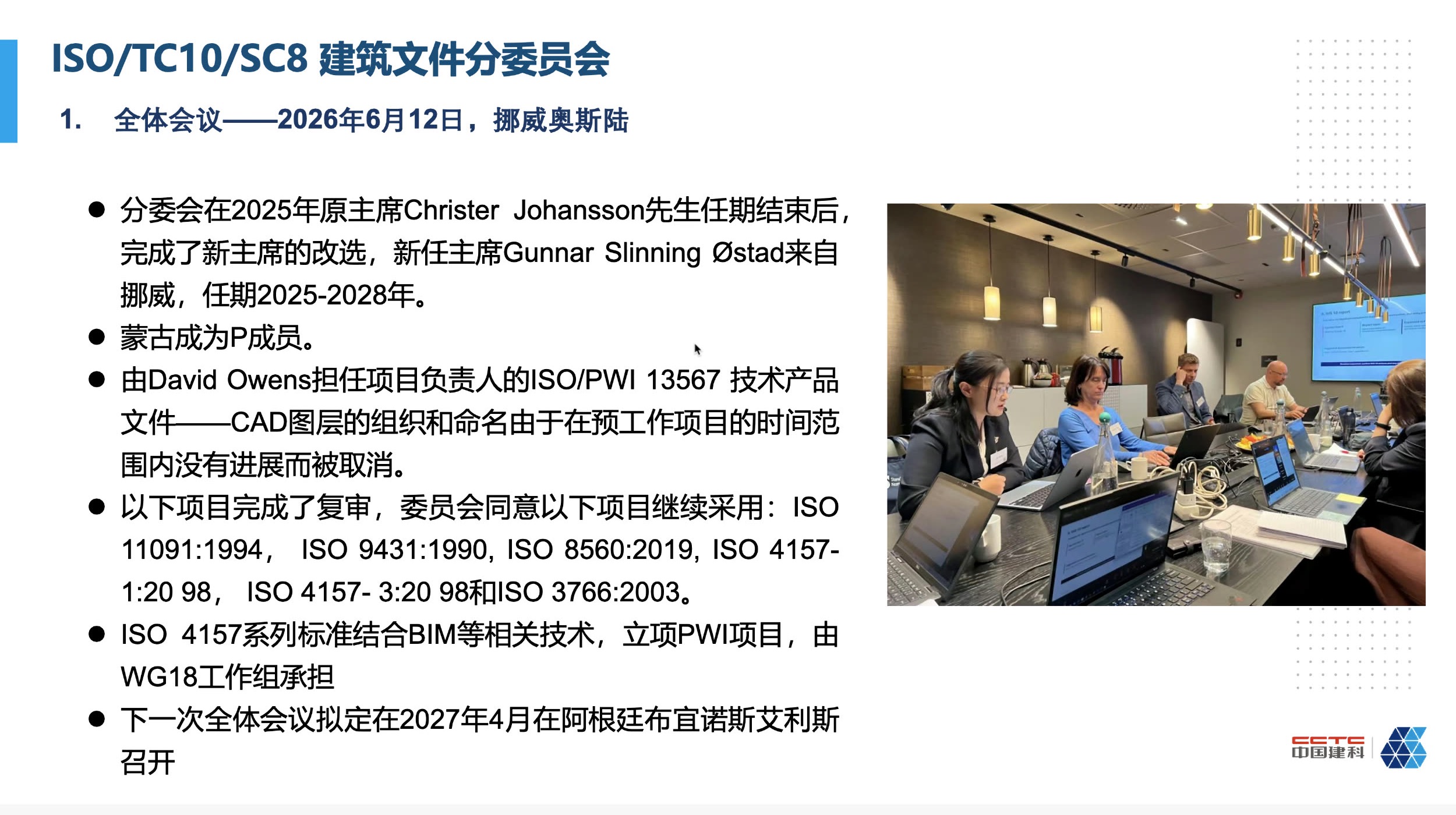

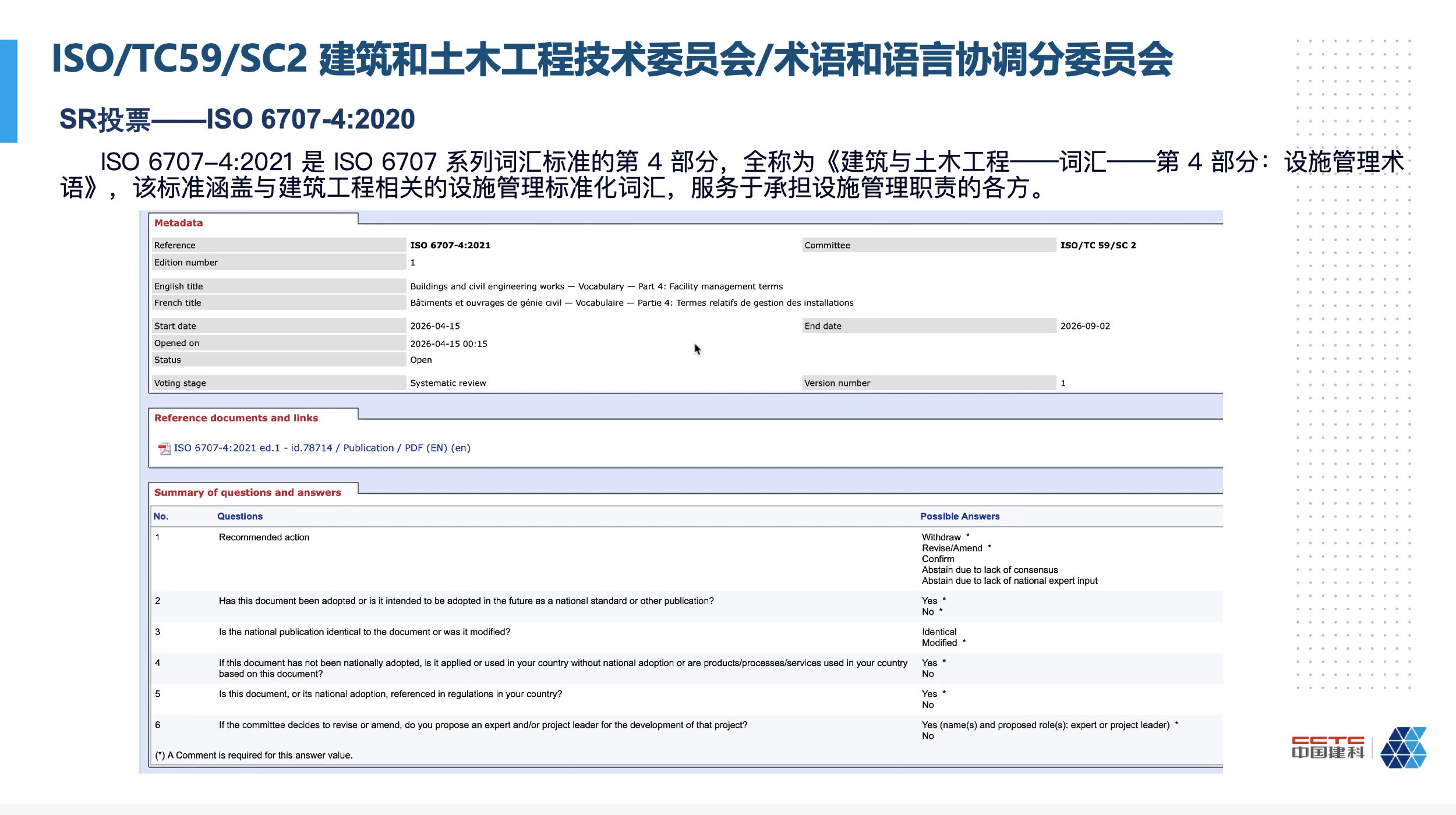

文章后半部分转向ISO技术委员会的近期工作,涉及ISO/TC 10/SC 8、ISO/TC 59/SC 2、ISO/TC 59/SC 13的部分会议、角色、标准审查和后续计划信息。其中包括ISO 13567、ISO 4157等相关工作,以及建筑信息组织和数字化领域的工作安排。

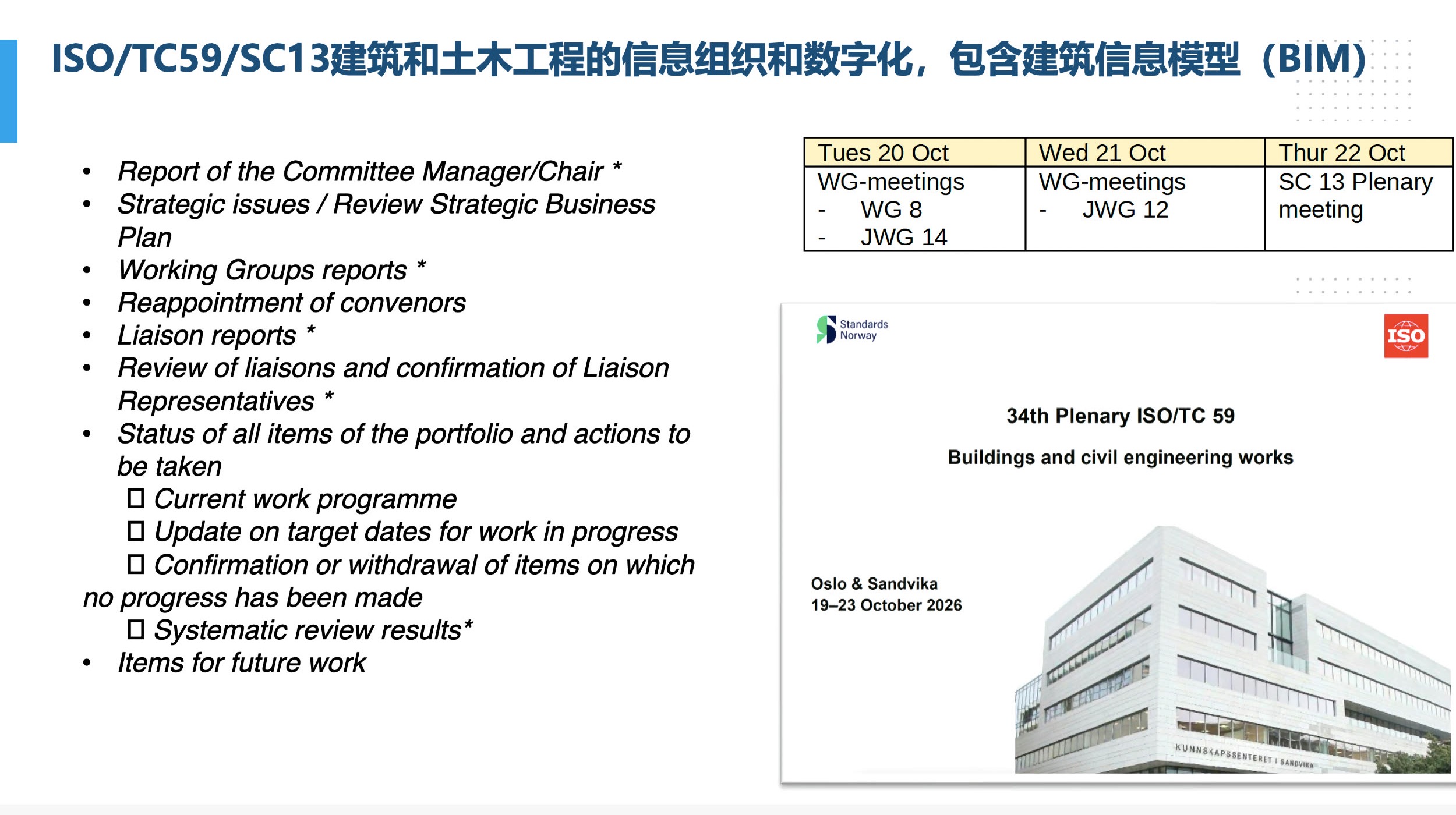

对ISO/TC 59/SC 13,ISO 23143若干文件已进入DIS投票阶段,ISO 19650前几部分的修订正在DIS审查,中国牵头的ISO 23143-5项目已在投票通过后启动。这里反映出建筑信息标准的工作不再孤立于单一模型或单一文件,而是与信息组织、数据质量、BIM与GIS协同、应用交付和长期维护相互关联。

后续的SC 13和TC 59会议日程及议题也需要被持续跟踪。对参与者而言,真正需要准备的不是“等会议通知”,而是提前形成对本国立场、项目风险、编辑资源、评论策略和潜在协作对象的判断。
从导则变化回到参与方法
核心信息可以概括为:国际标准化正在以更清晰的组织单元、更严格的时间管理、更显性的战略关联和更受控的数字化协作方式,推动技术工作从“有项目”转向“能交付、可维护、可解释的项目组合”。
对参与建筑信息标准化的中国机构而言,最直接的行动不是逐条背诵导则,而是把它落实为项目治理能力:在提案时说明战略必要性,在获批时落实工作组和编辑资源,在推进中按节点处理技术分歧,在文件成熟时检查其与需求的持续相关性,并在会议和数字工具使用中守住程序与信息治理边界。
标准化的价值,最终不取决于某次会议通过了多少文件,而取决于这些文件能否在开放、透明、可持续维护的机制中形成,并为跨组织、跨生命周期的信息协同提供真正可实施的共同基础。
